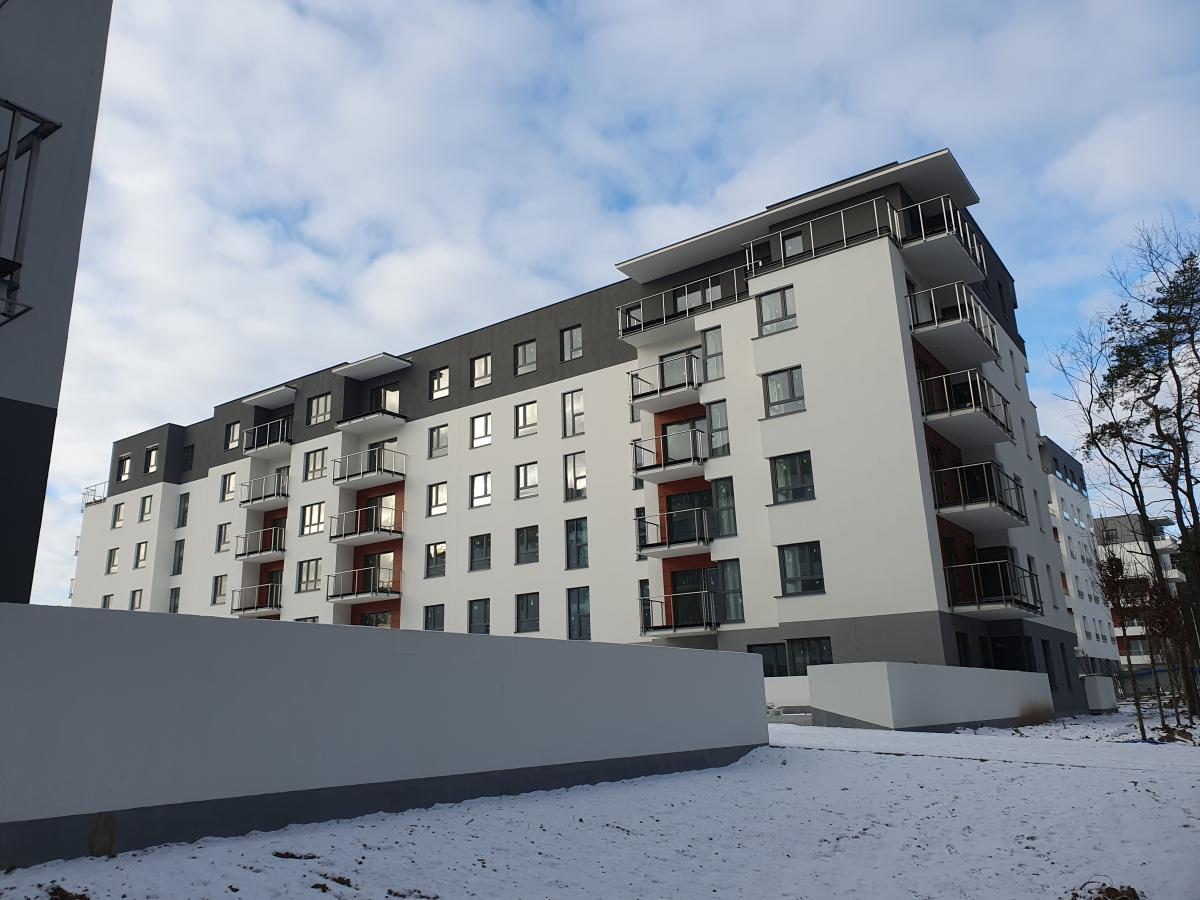

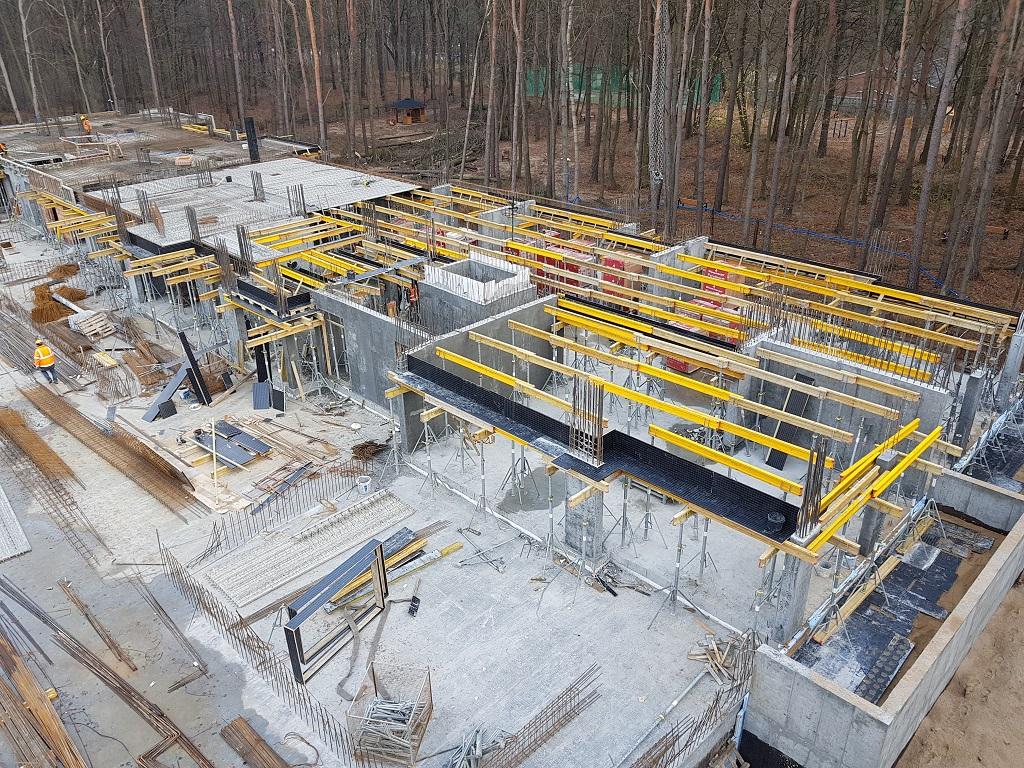

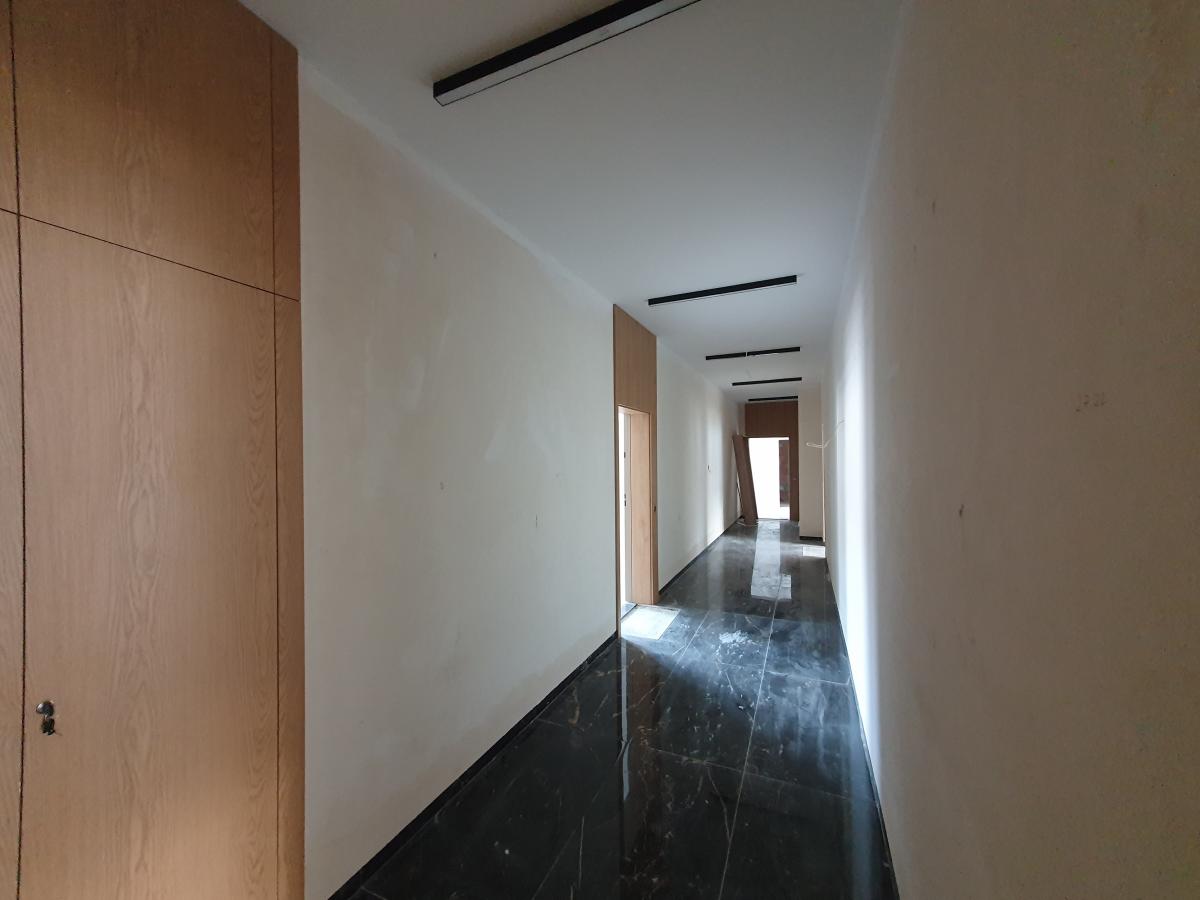

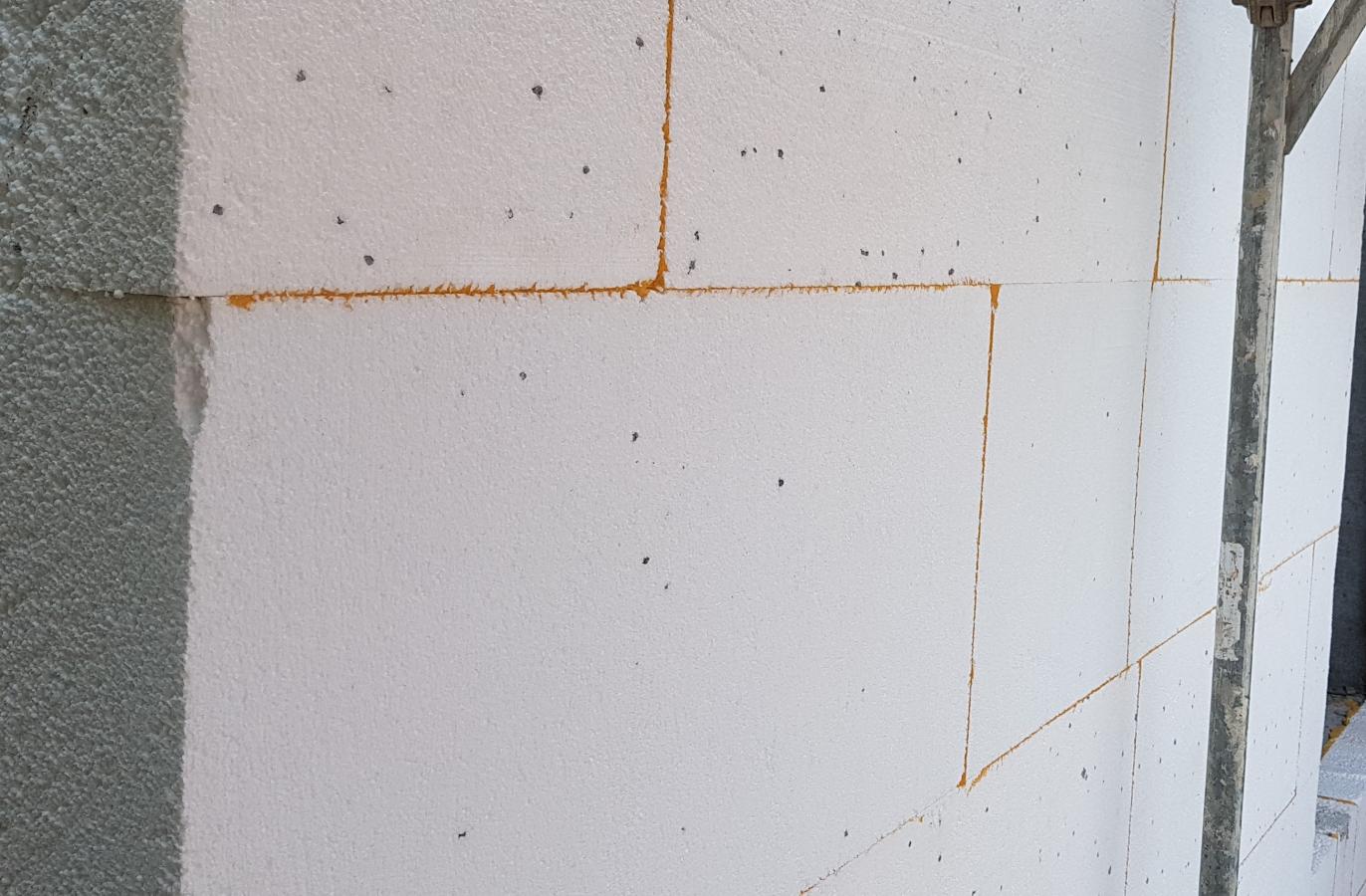

Kronika budowy

underline

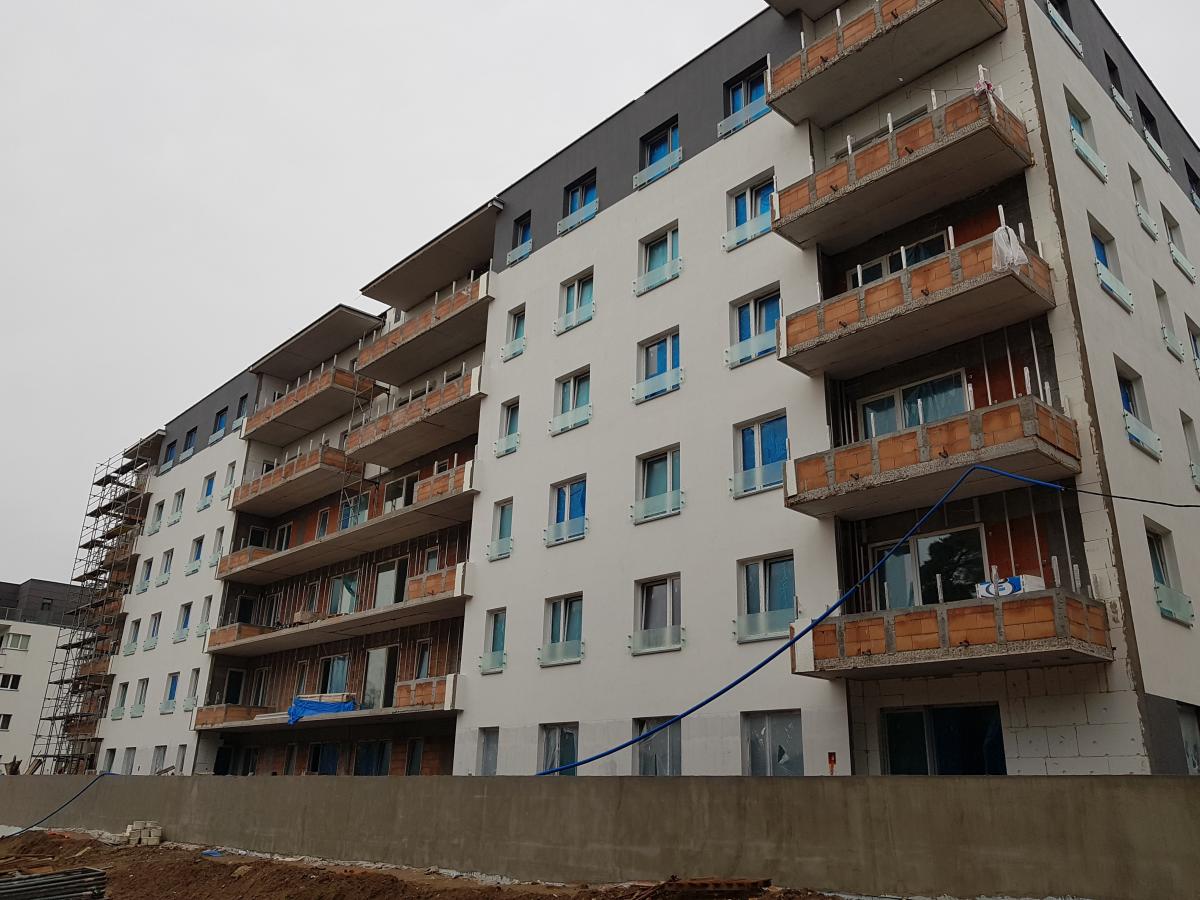

Budynek A i B

01.04.2021

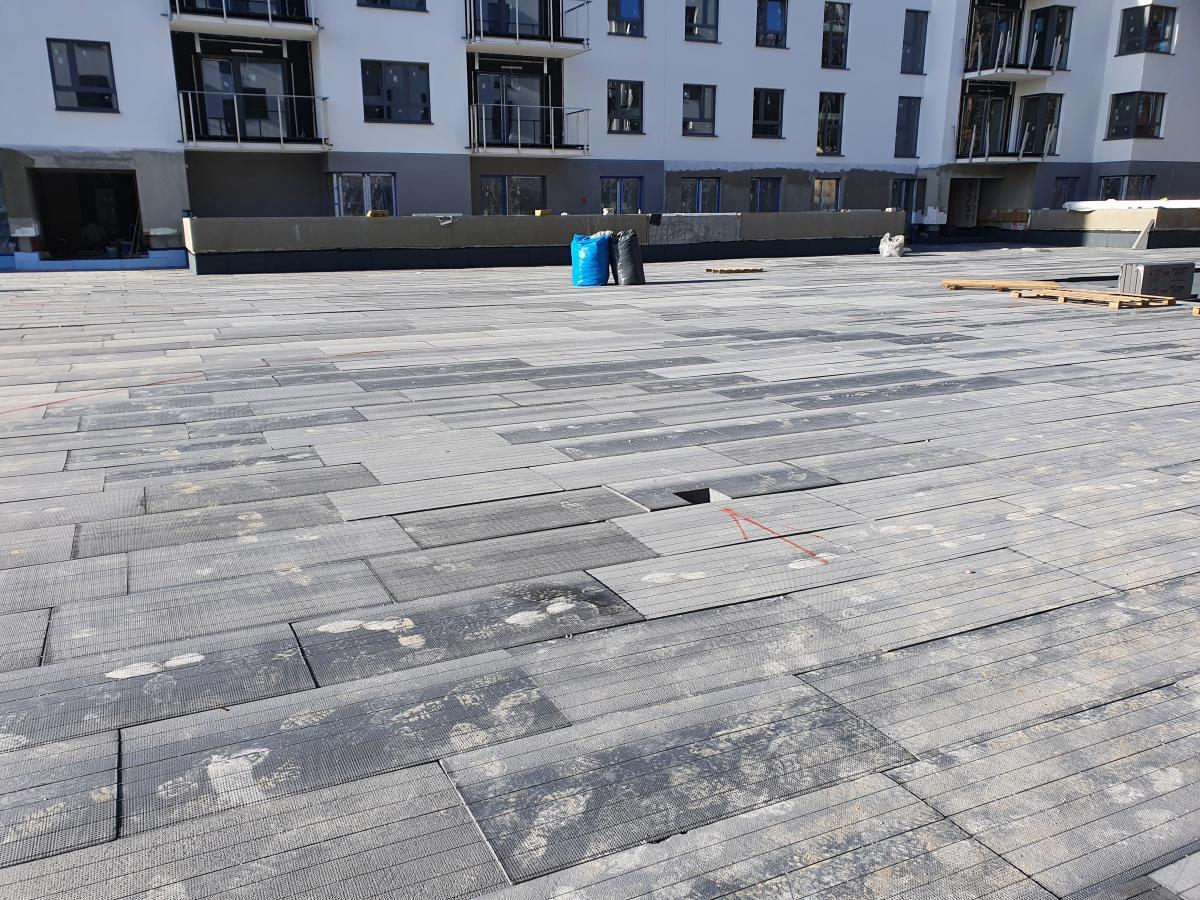

Zagospodarowanie terenu zielenią.

Budynek A i B

01.04.2021

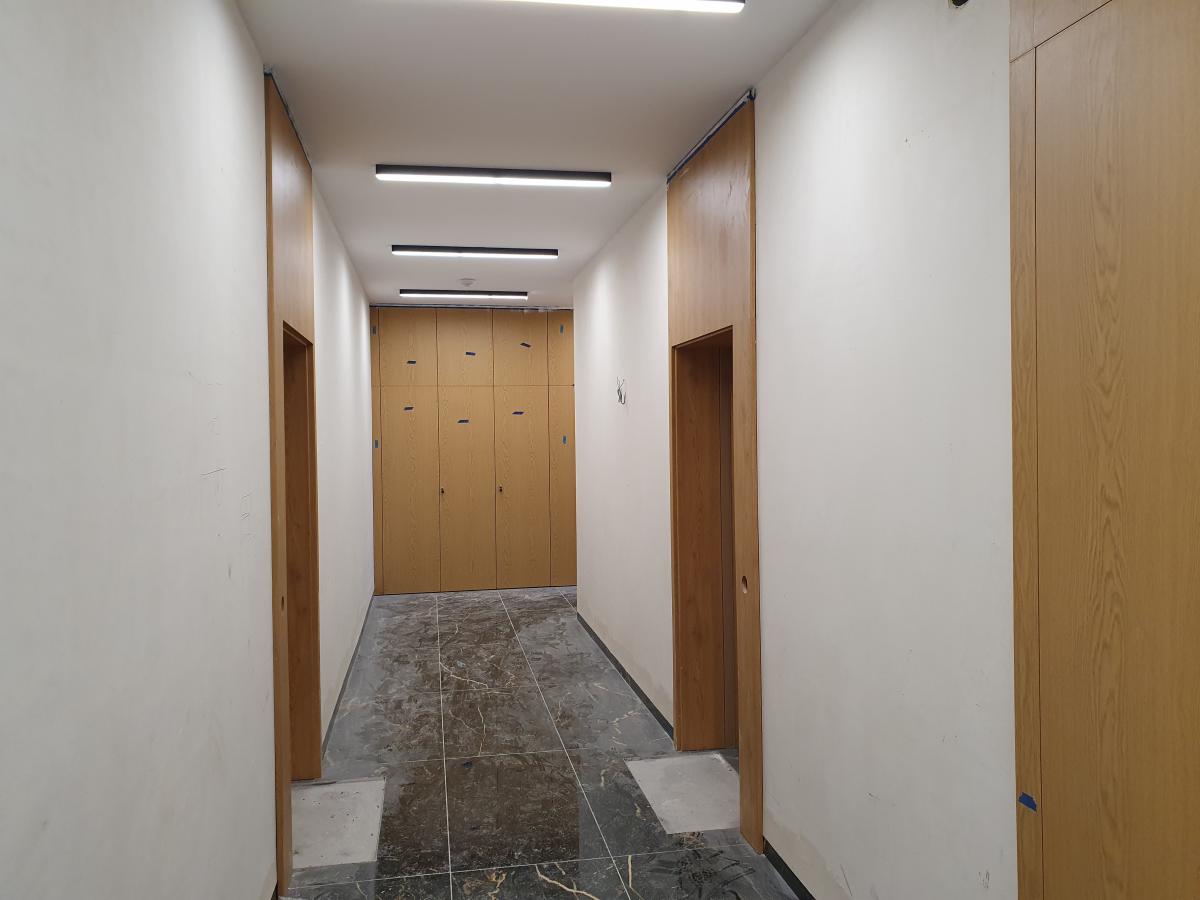

Realizacja projektu aranżacji części wspólnych budynku.

Budynek A i B

01.04.2021

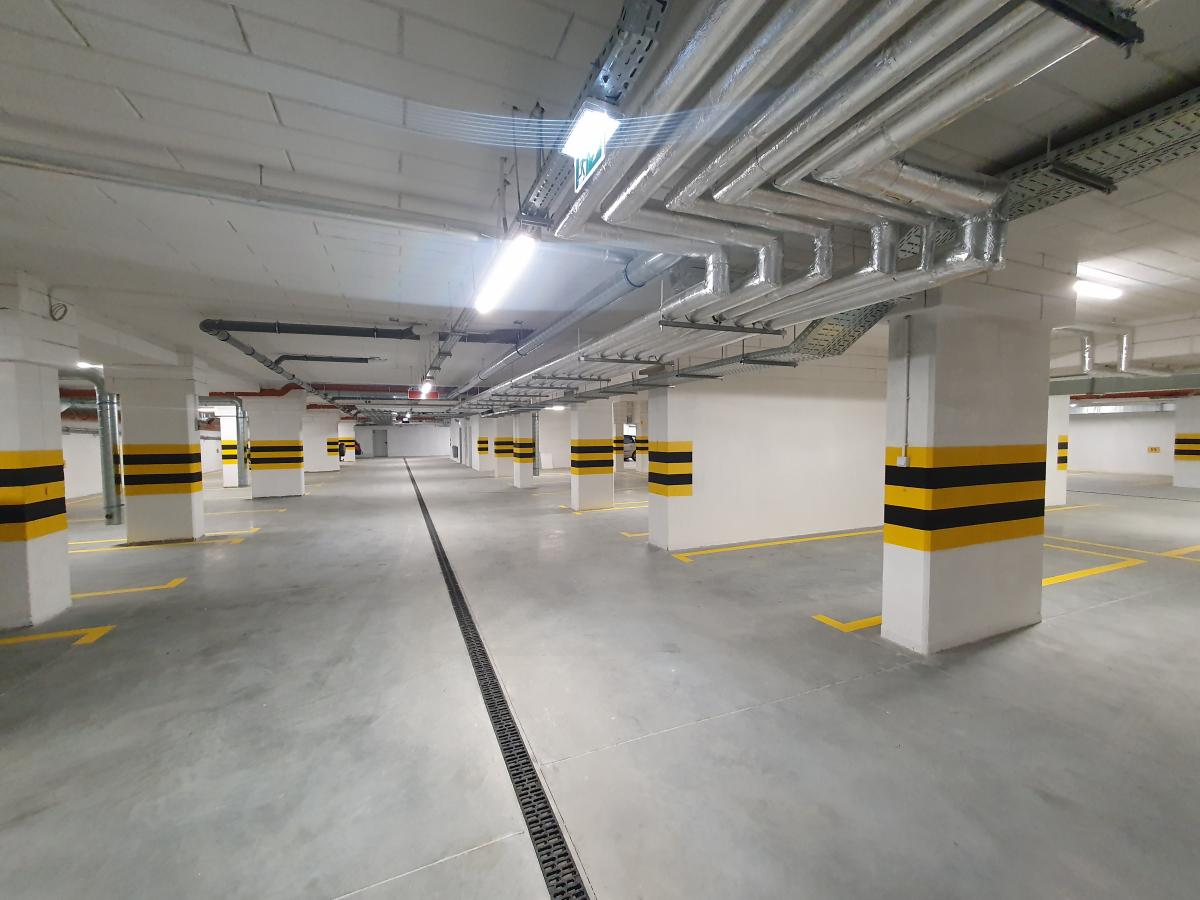

Malowanie oznakowania poziomego w halach garażowych.

Budynek B

08.03.2021

Wydzielenie komórek lokatorskich za pomocą systemowych paneli aluminiowych.

Budynek B

08.03.2021

Montaż grzejników w lokalach mieszkalnych.

Budynek A

08.03.2021

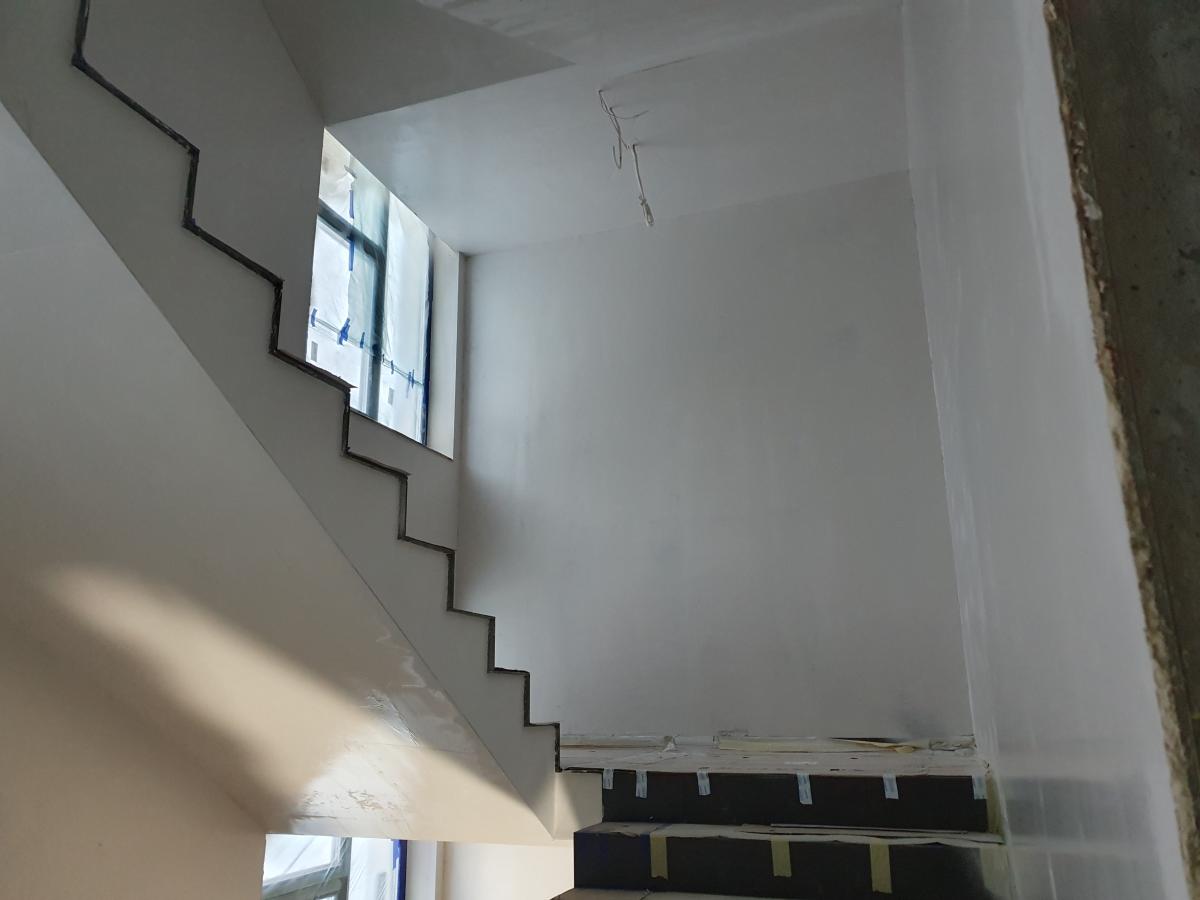

Wykonanie balustrad na klatkach schodowych.

Budynek A

08.03.2021

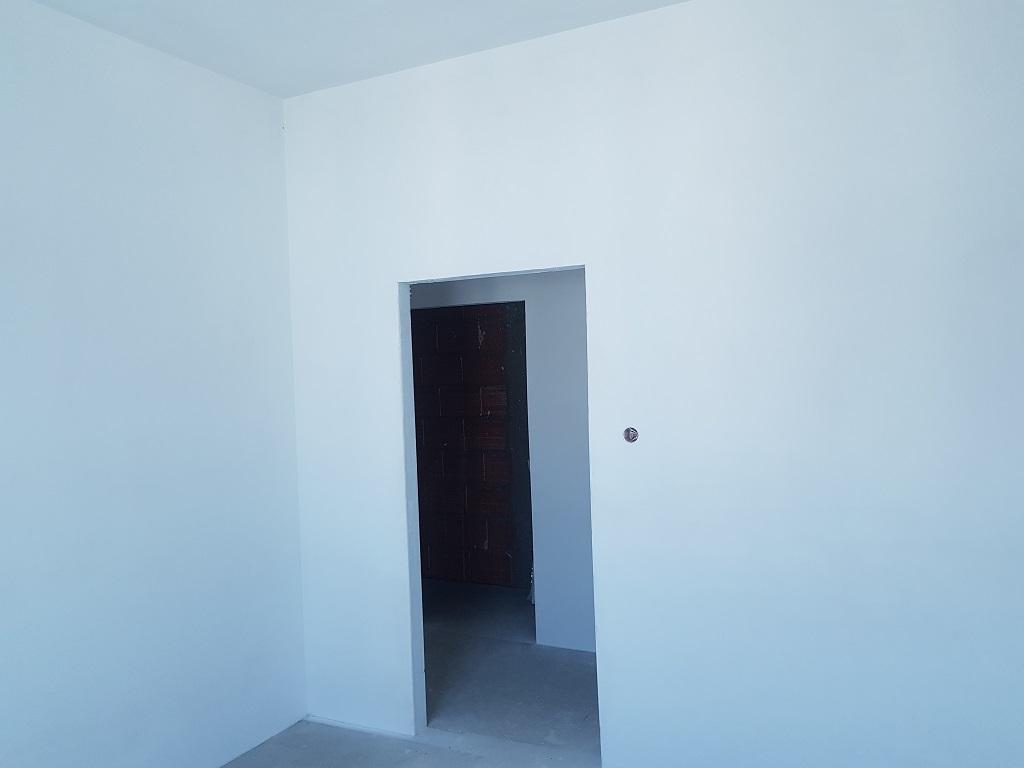

Zakończenie prac w zakresie drzwi wejściowych do mieszkań.

Budynek A

08.03.2021

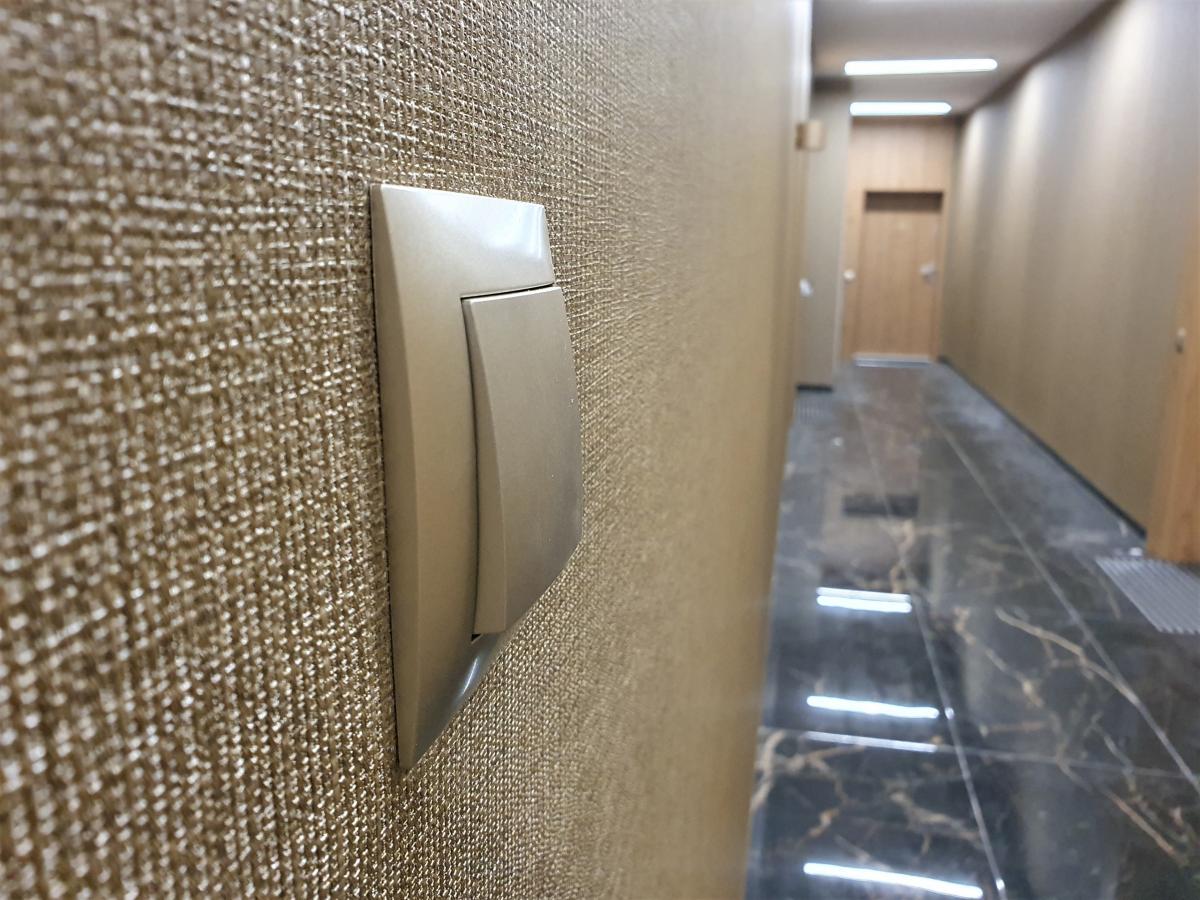

Montaż osprzętu elektrycznego w lokalach mieszkalnych.

Budynek A i B

08.03.2021

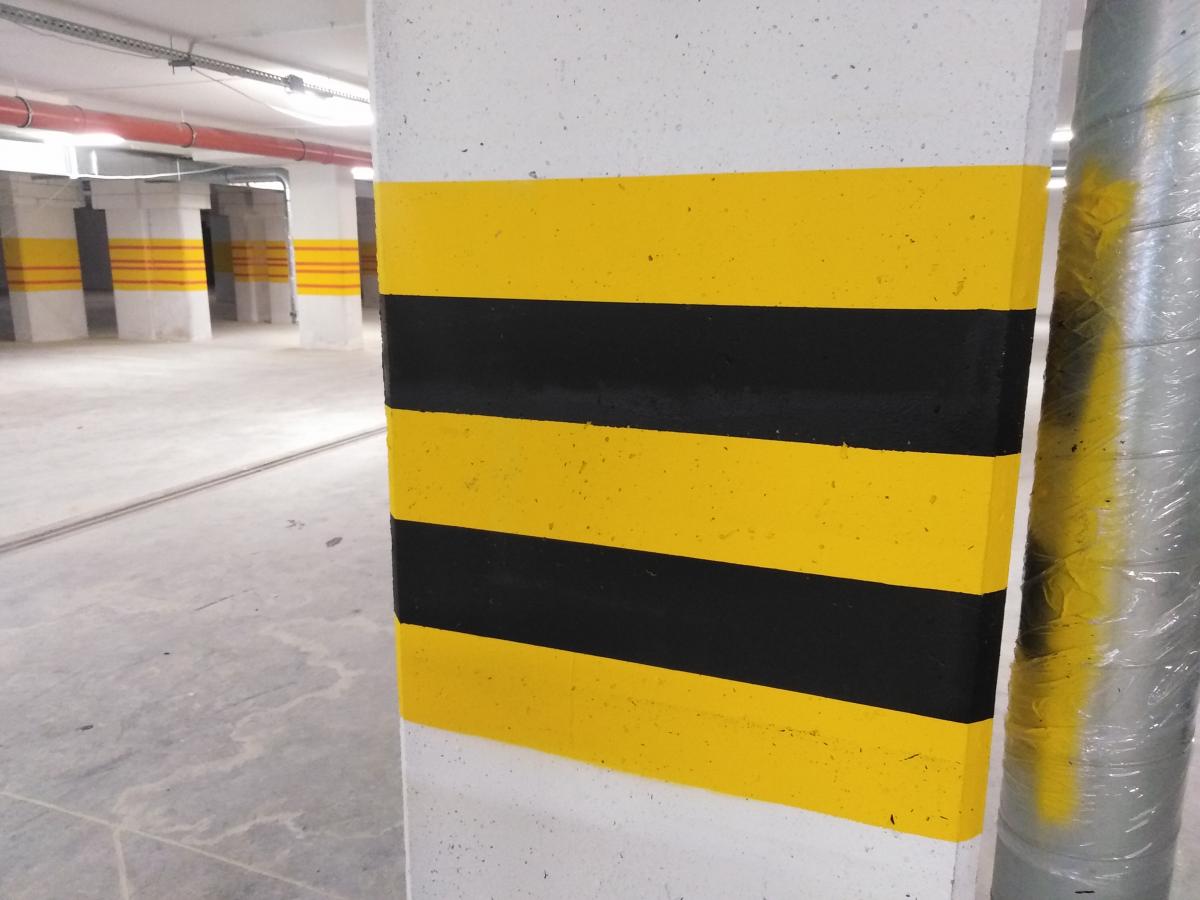

Malowanie oznakowania pionowego w halach garażowych.

Budynek A i B

08.03.2021

Wykonanie stalowych donic w ramach realizacji zagospodarowania terenu zielenią.

Budynek A

05.02.2021

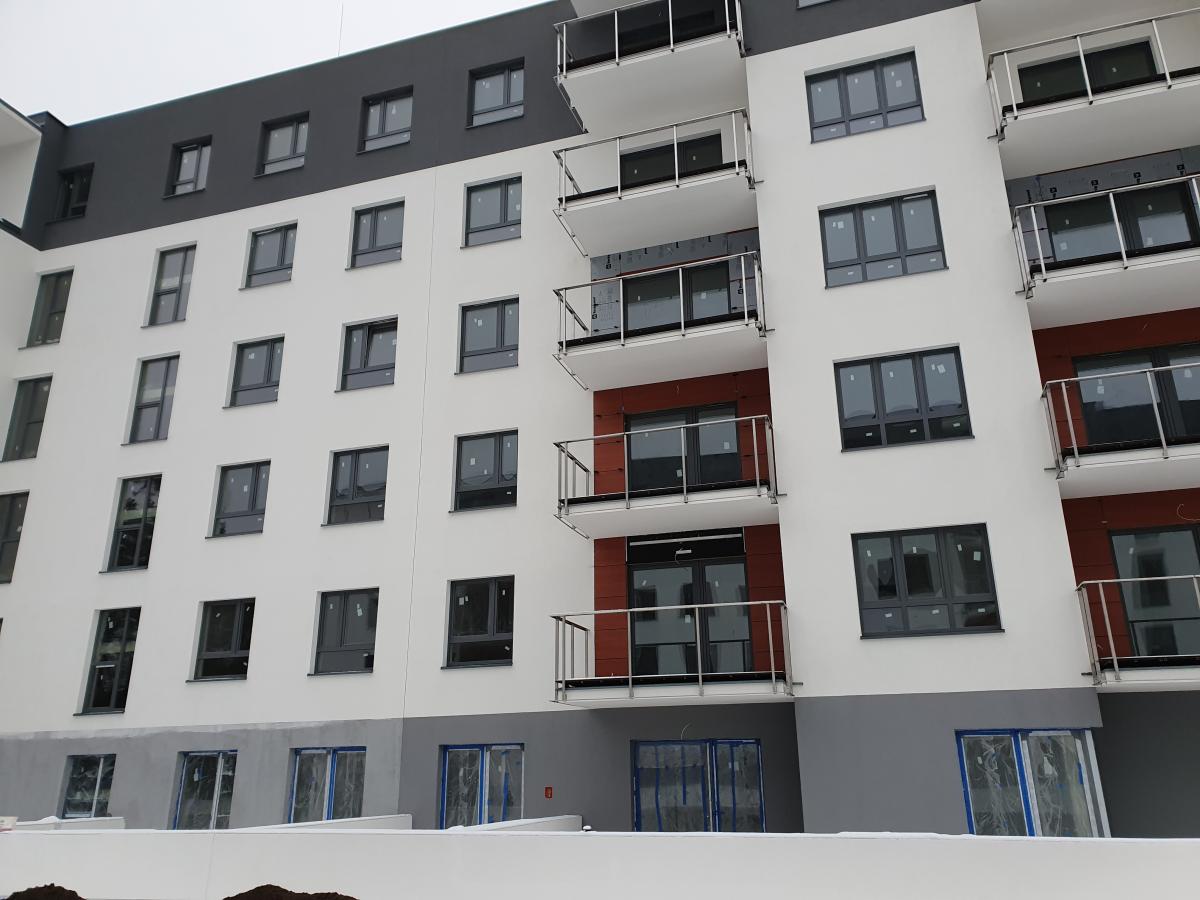

Elewacja wschodnia budynku.

Budynek A

05.02.2021

Szpachlowanie klatek schodowych.

Budynek A

05.02.2021

Układanie na balkonach płyt tarasowych w systemie wentylowanym na wspornikach dystansowych.

Budynek B

05.02.2021

Montaż drzwi wejściowych do lokali mieszkalnych wraz z portalami zewnętrznymi.

Budynek B

05.02.2021

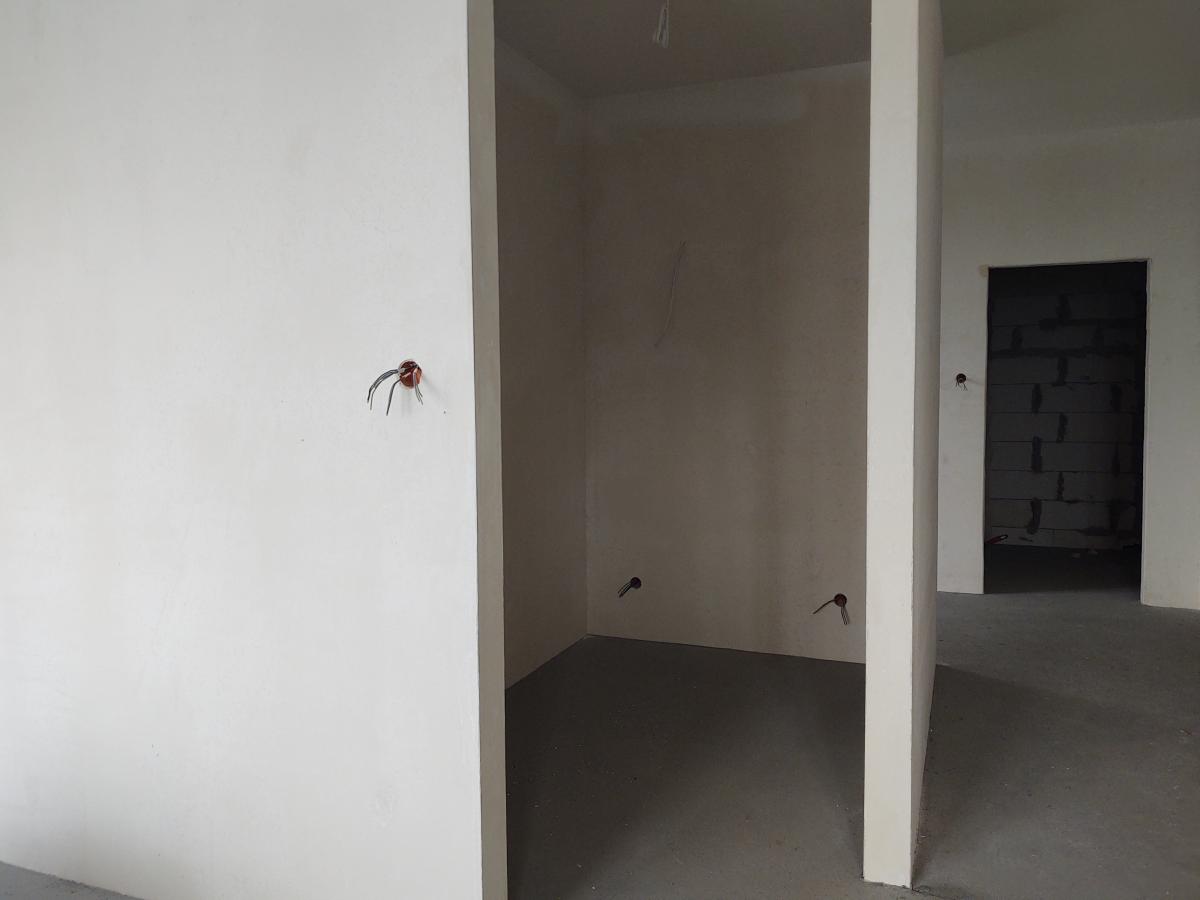

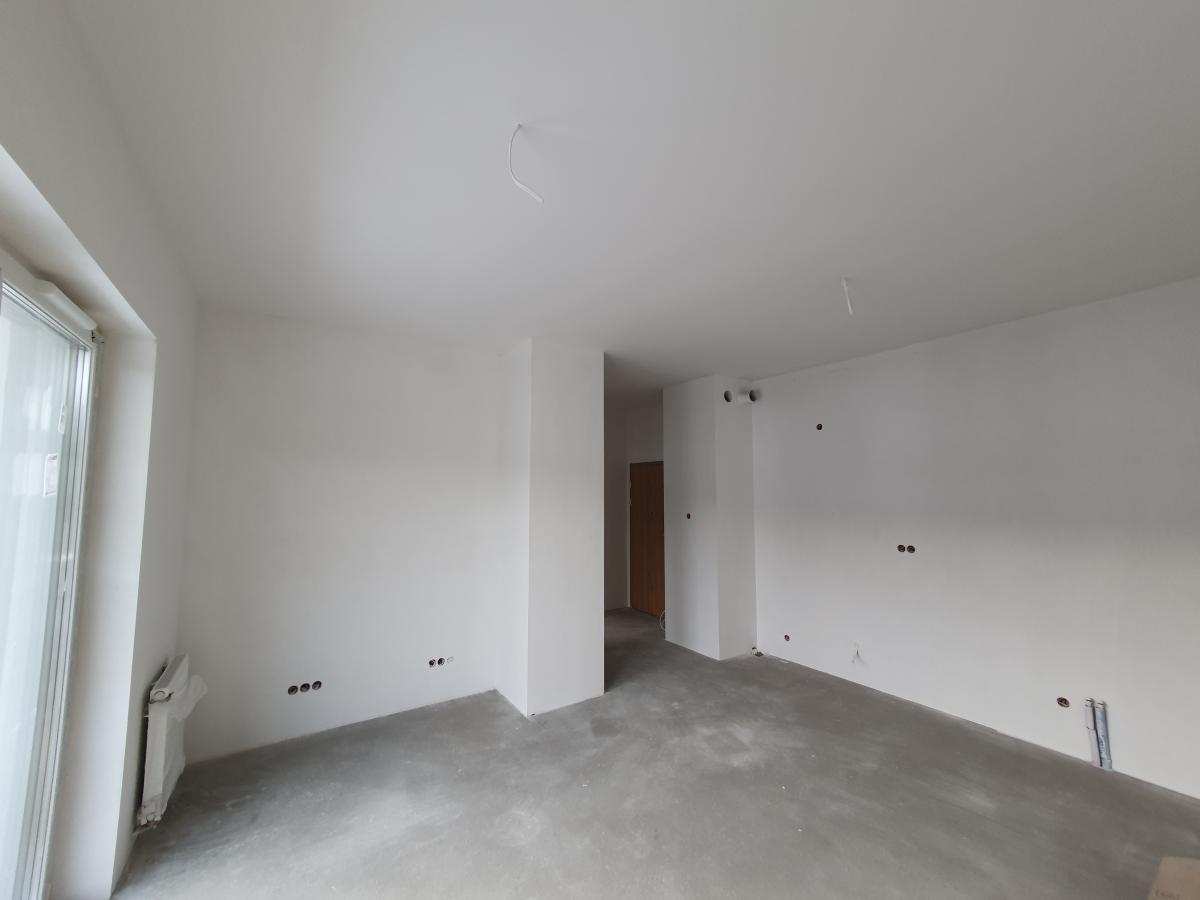

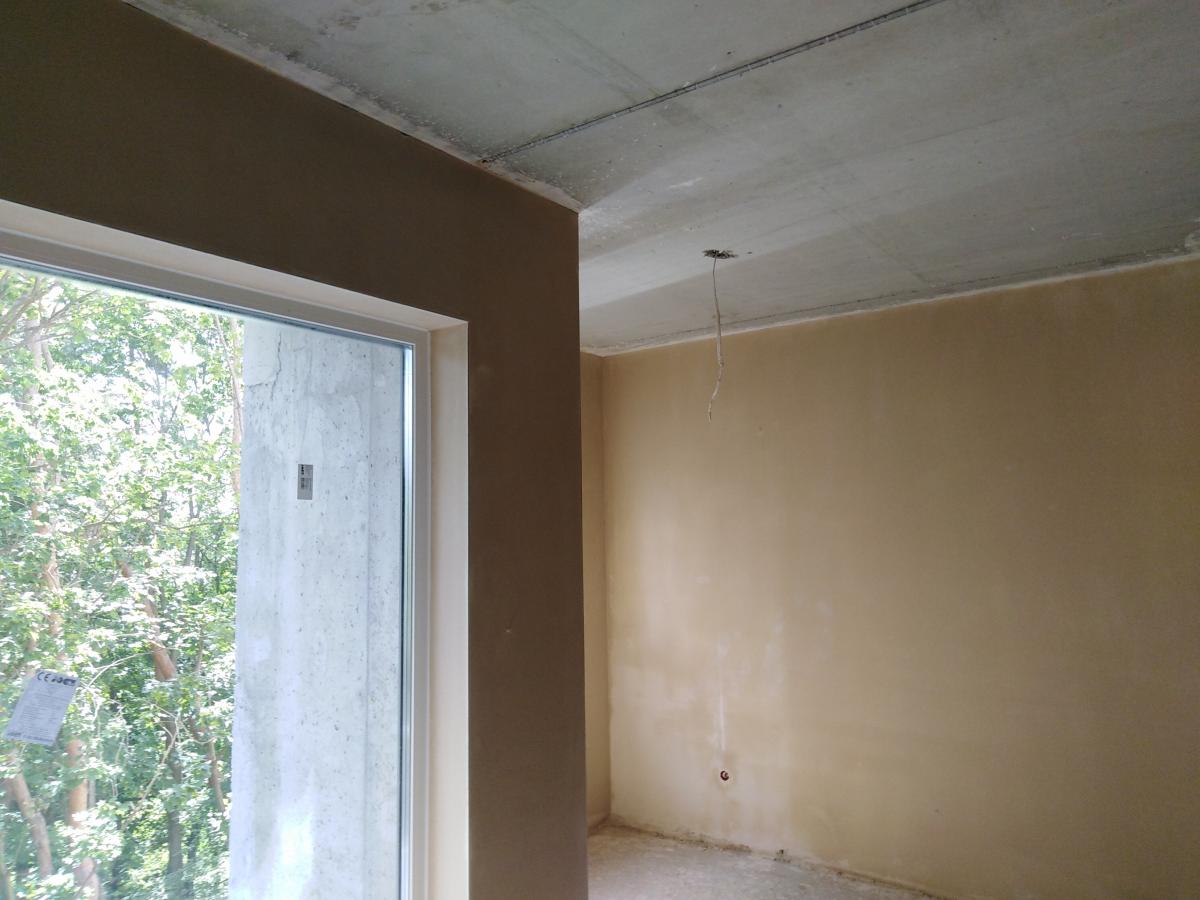

Zakończenie szpachlowania ścian w lokalach mieszkalnych.

Budynek B

05.02.2021

Malowanie części wspólnych budynku.

Budynek A

04.01.2021

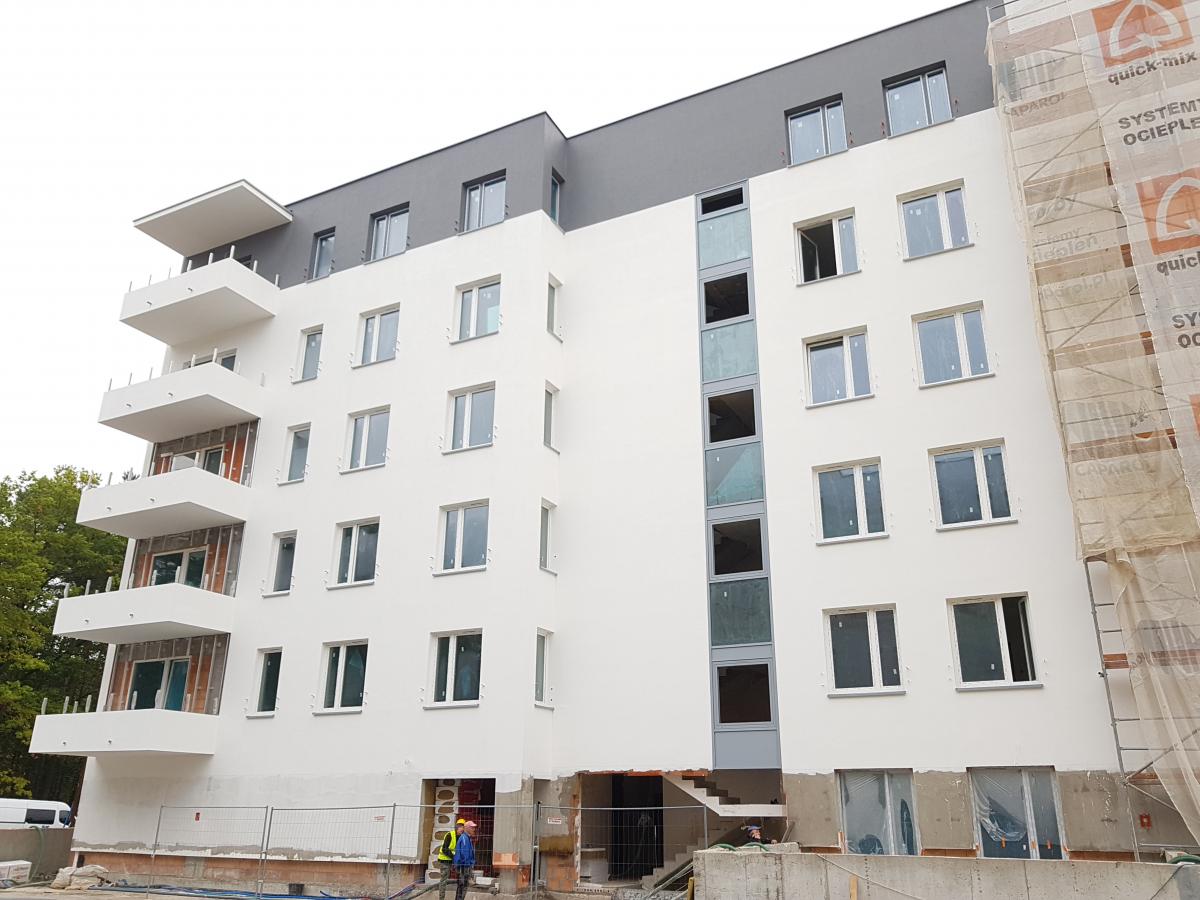

Elewacja zachodnia budynku.

Budynek A

04.01.2021

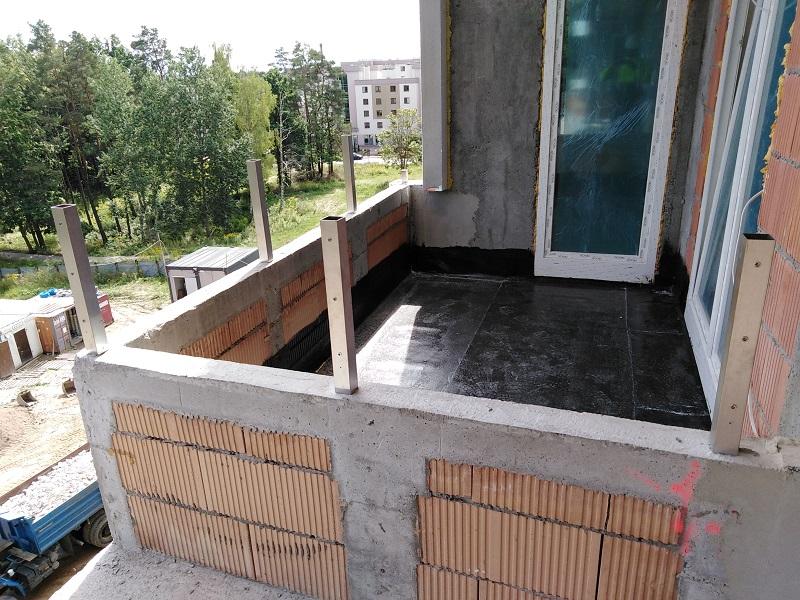

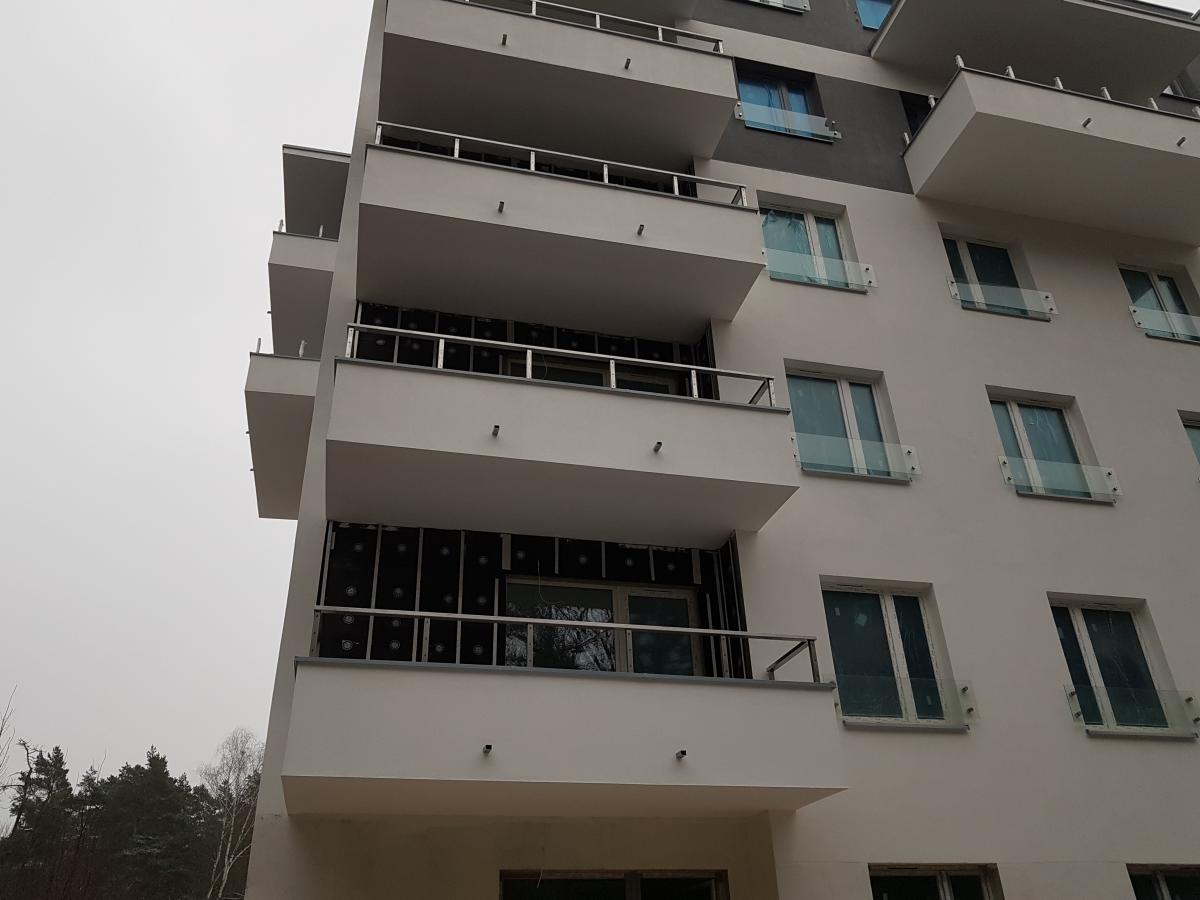

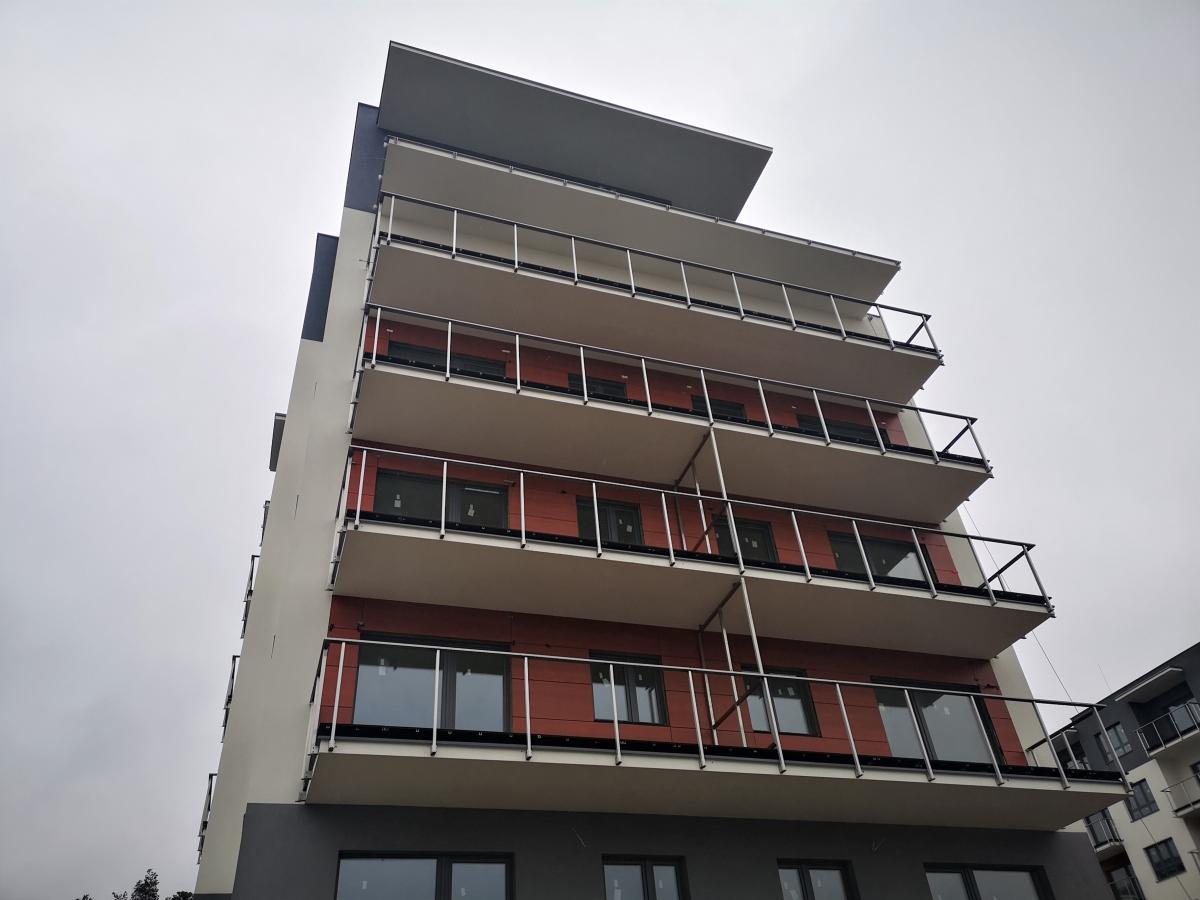

Montaż pochwytów balustrad balkonowych.

Budynek B

04.01.2021

Wykończenie ścian zewnętrznych balkonu panelami elewacyjnymi - kondygnacje od +2 do +4.

Budynek B

04.01.2021

Montaż parapetów wewnętrznych w lokalach mieszkalnych.

Budynek A i B

21.12.2020

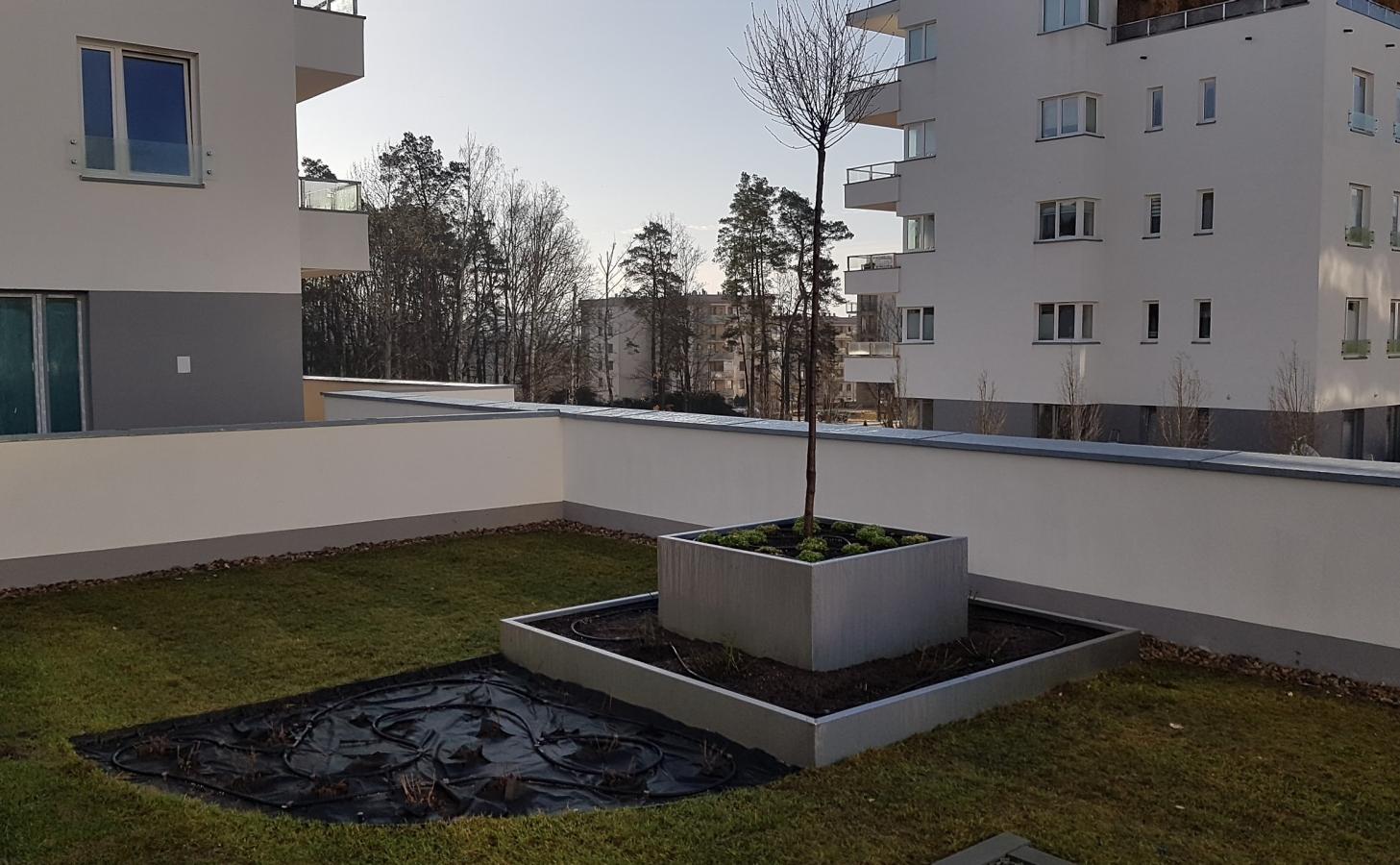

Wykonanie części nasadzeń w ramach realizacji zagospodarowania terenu zielenią.

Budynek A i B

09.12.2020

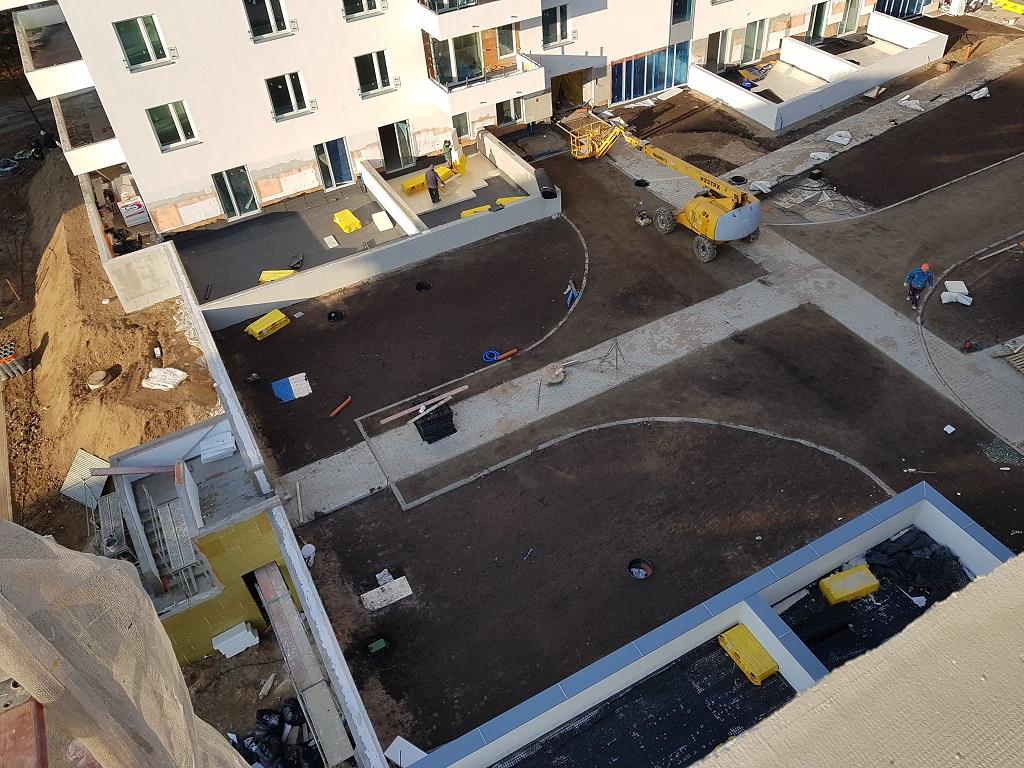

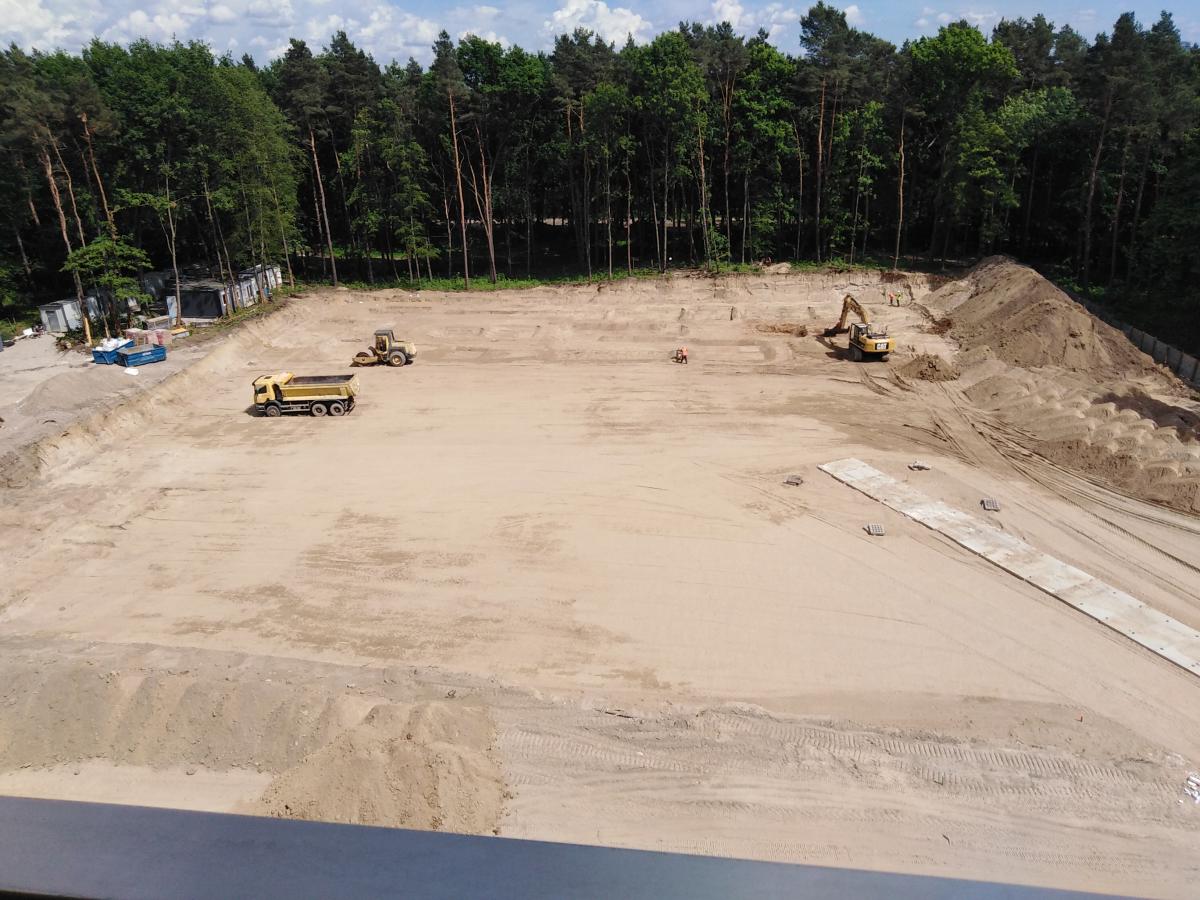

Realizacja projektu zagospodarowania terenu wokół budynku.

Budynek A i B

09.12.2020

Realizacja projektu zagospodarowania terenu na stropie hali garażowej.

Budynek A

09.12.2020

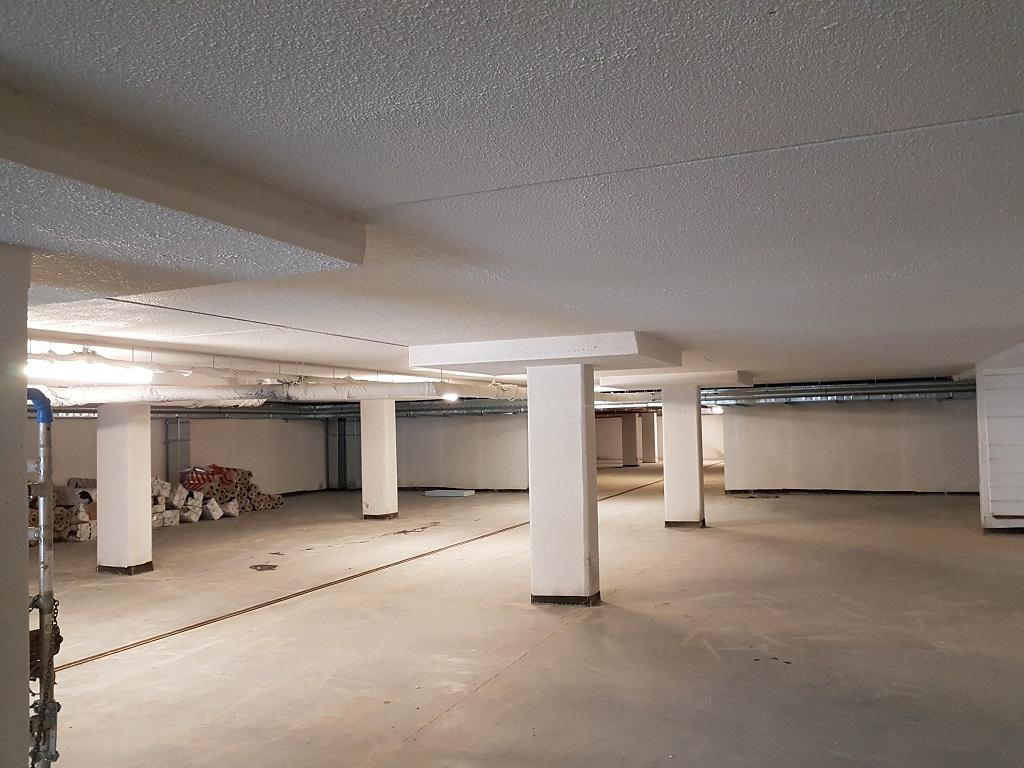

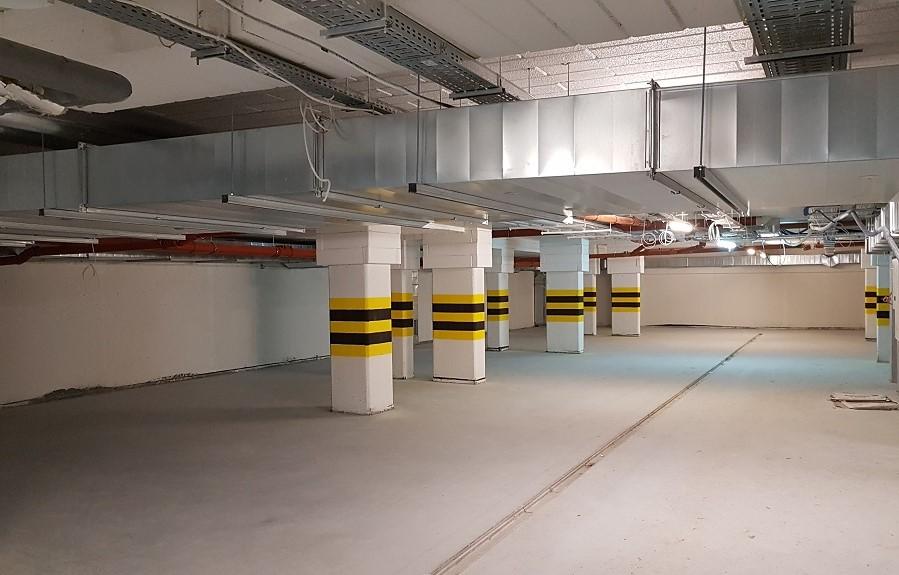

Wykonanie posadzki przemysłowej w hali garażowej - część A

Budynek A

09.12.2020

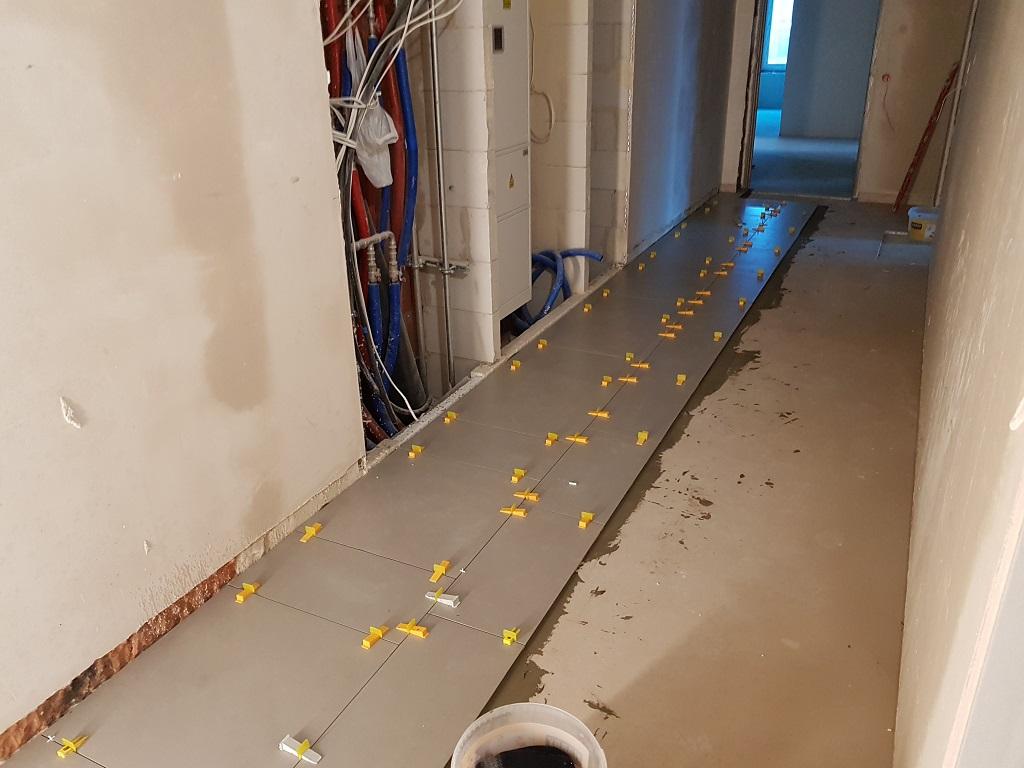

Układanie płytek gresowych w częściach wspólnych.

Budynek B

09.12.2020

Montaż podkonstrukcji ścianek wydzielających komórki lokatorskie.

Budynek B

09.12.2020

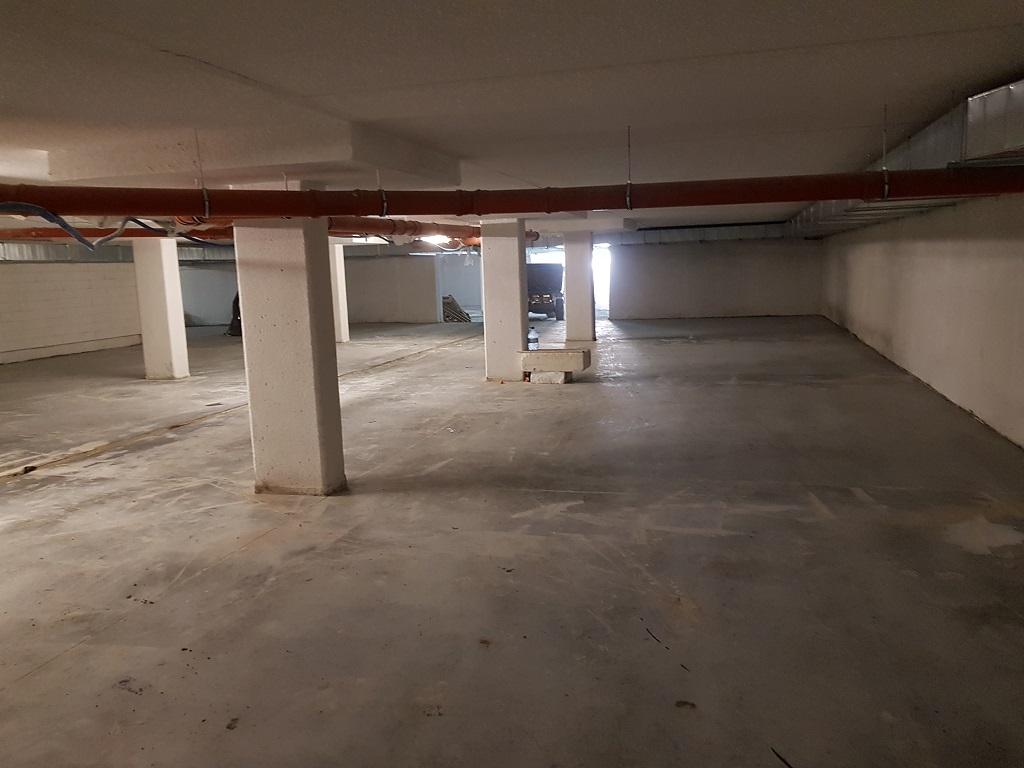

Wykonanie posadzki przemysłowej w hali garażowej - część B.

Budynek A i B

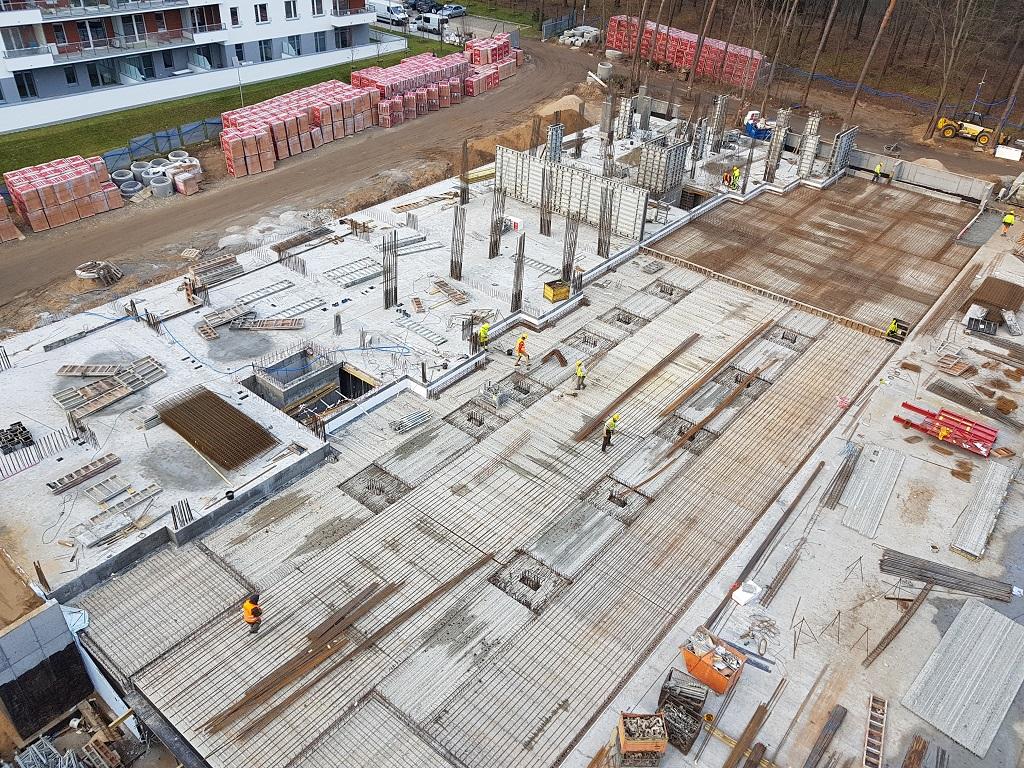

09.11.2020

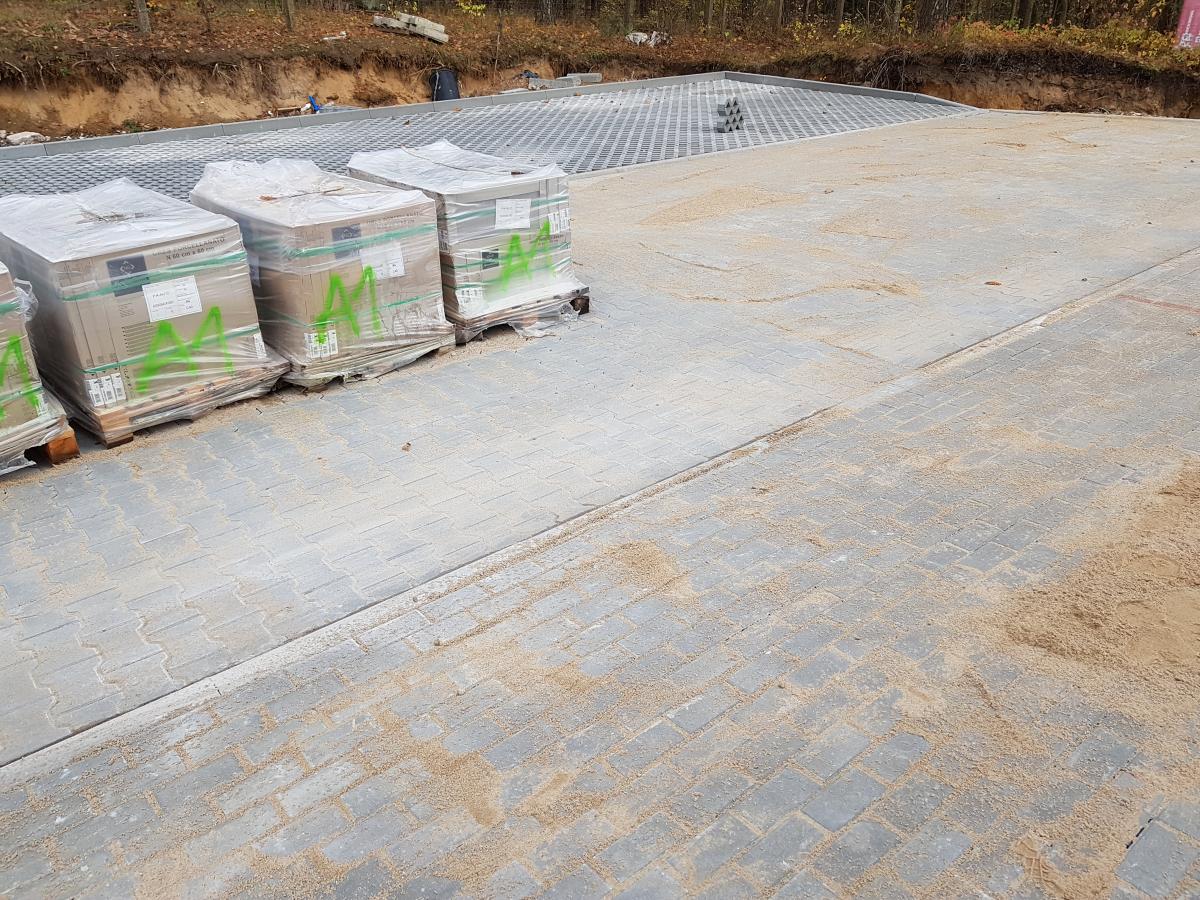

Nawierzchnia z kostki brukowej na drodze dojazdowej do budynków.

Budynek A i B

09.11.2020

Prace związane z wykonaniem zjazdu do hali garażowej.

Budynek A i B

09.11.2020

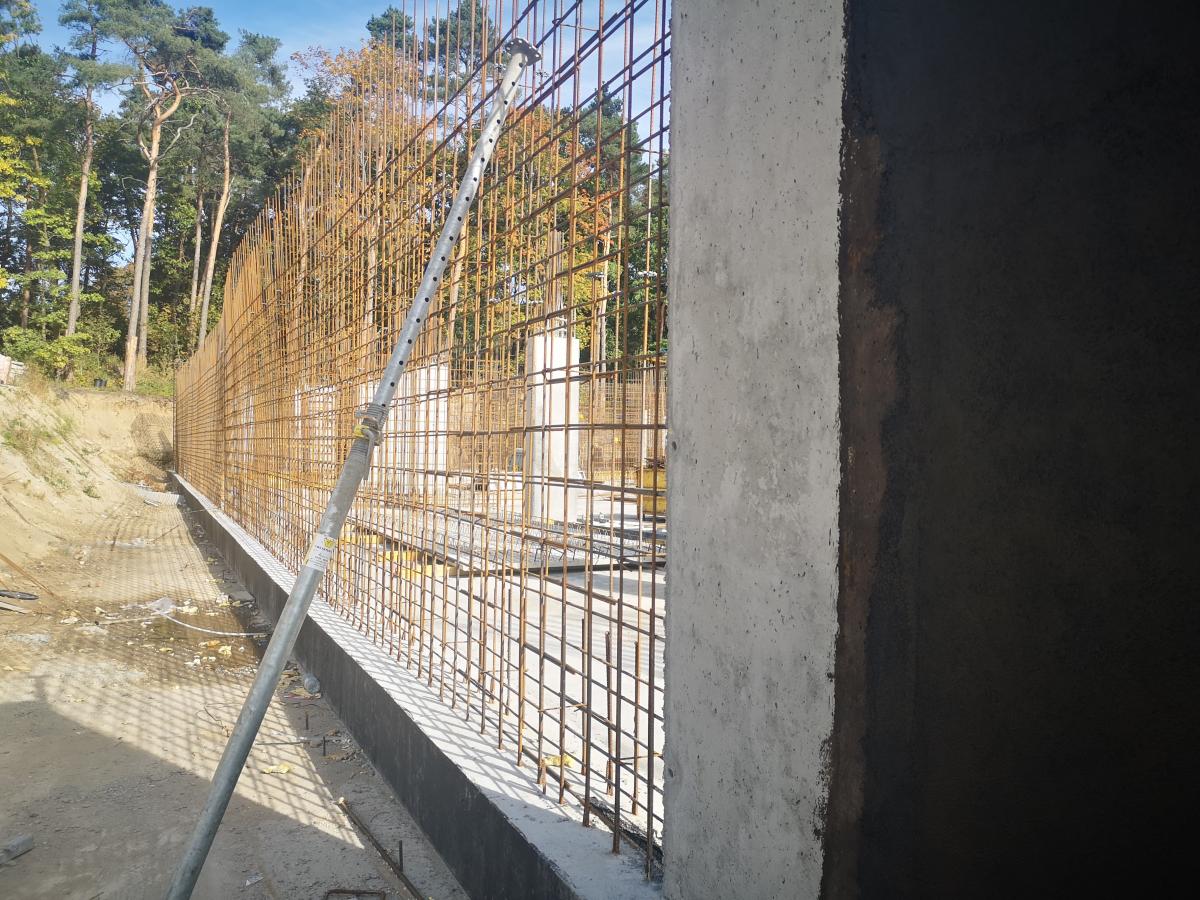

Roboty drogowe w zakresie wykonania drogi pożarowej na stropie hali garażowej.

Budynek A

09.11.2020

Zewnętrzne prace wykończeniowe elewacji wschodniej budynku.

Budynek A

09.11.2020

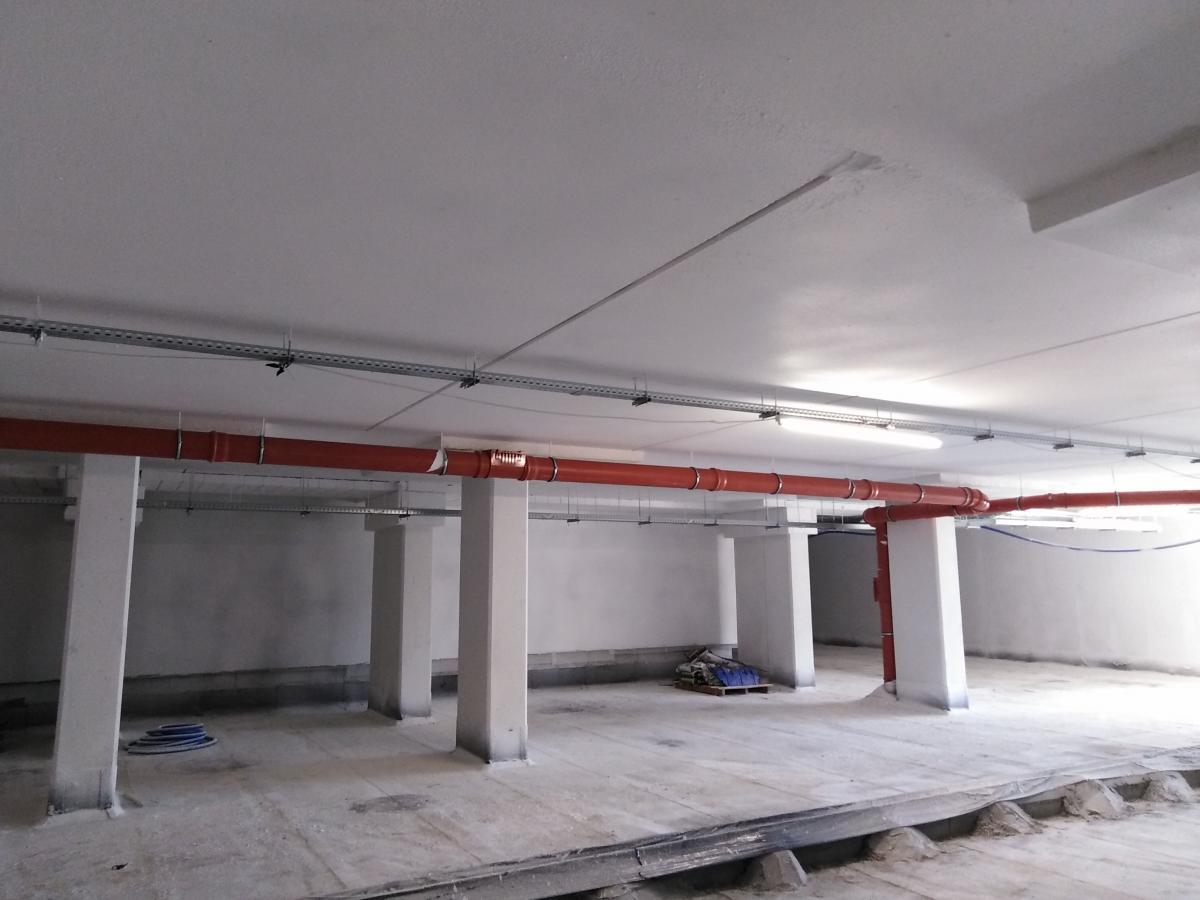

Natryskowe malowanie stropu hali garażowej - część A.

Budynek A

09.11.2020

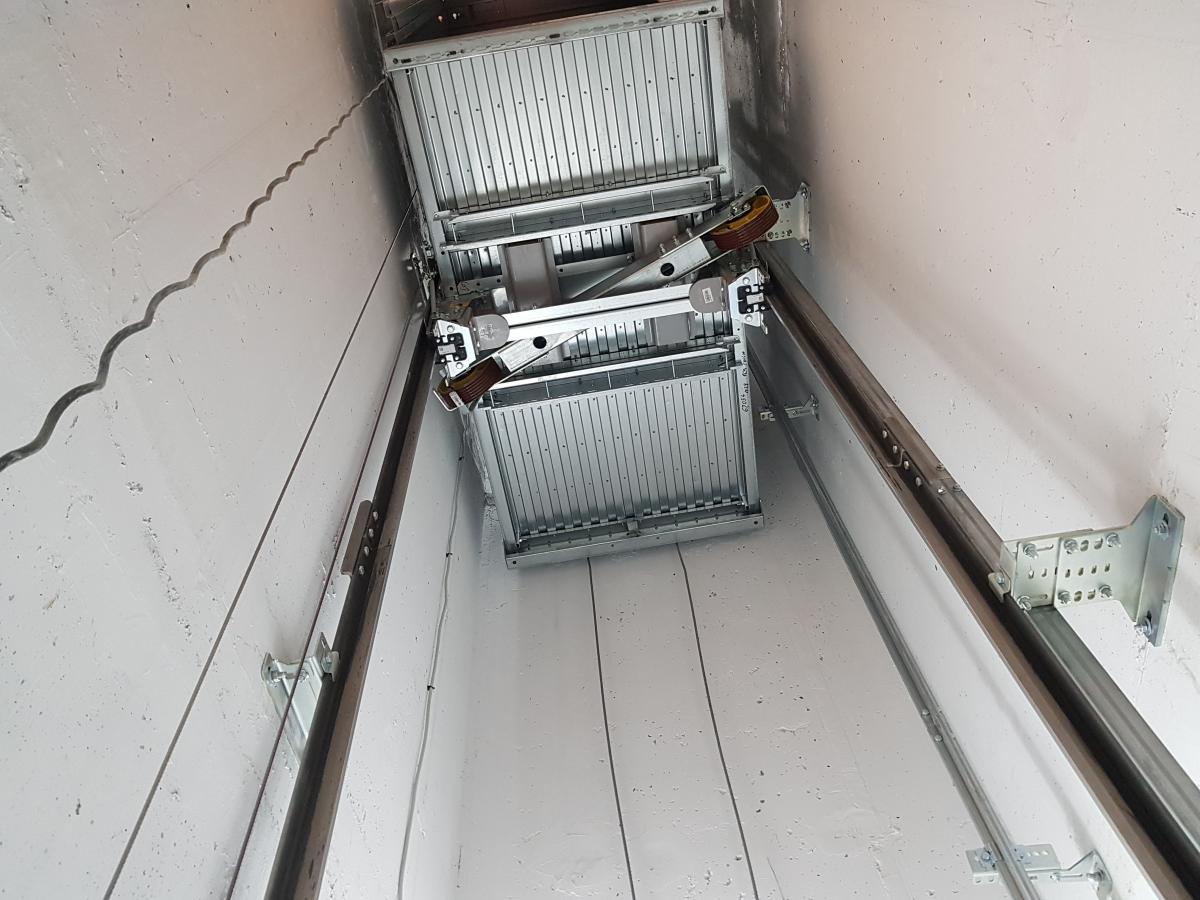

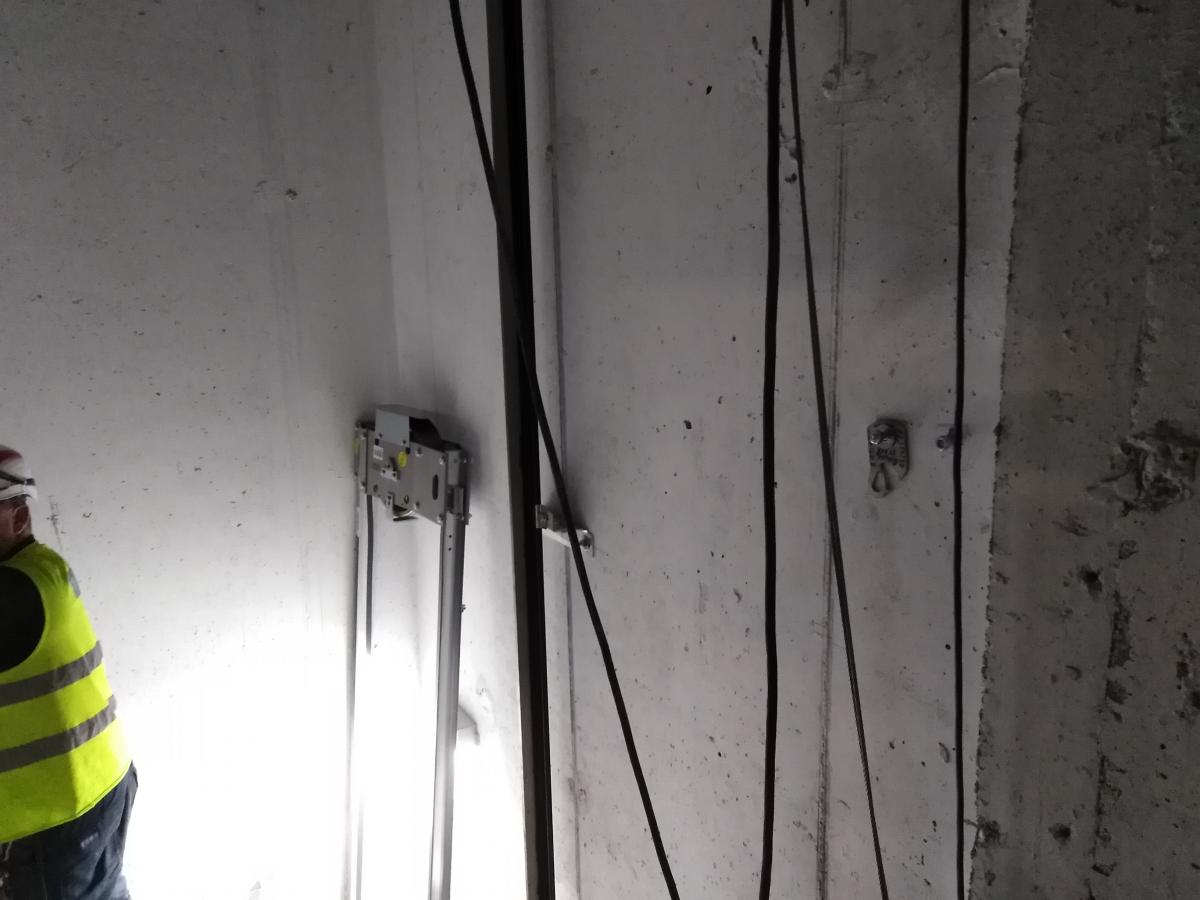

Montaż dźwigu osobowego.

Budynek B

09.11.2020

Natryskowe malowanie stropu hali garażowej, montaż kanałów wentylacyjnych, izolacja przeciwwilgociowa płyty betonowej - część B.

Budynek B

09.11.2020

Montaż dźwigu osobowego.

Budynek B

09.11.2020

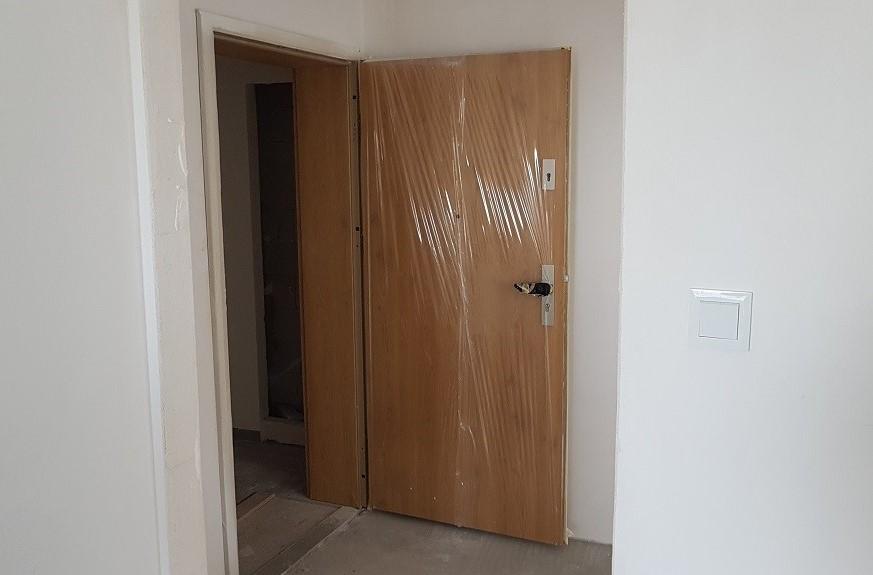

Montaż ościeżnic drzwi wejściowych do lokali mieszkalnych.

Budynek B

19.10.2020

Zakończenie montażu portfenetrów na elewacji wschodniej budynku.

Budynek B

19.10.2020

Wykonanie wyprawy elewacyjnej na fragmencie ściany budynku - elewacja zachodnia.

Budynek A i B

19.10.2020

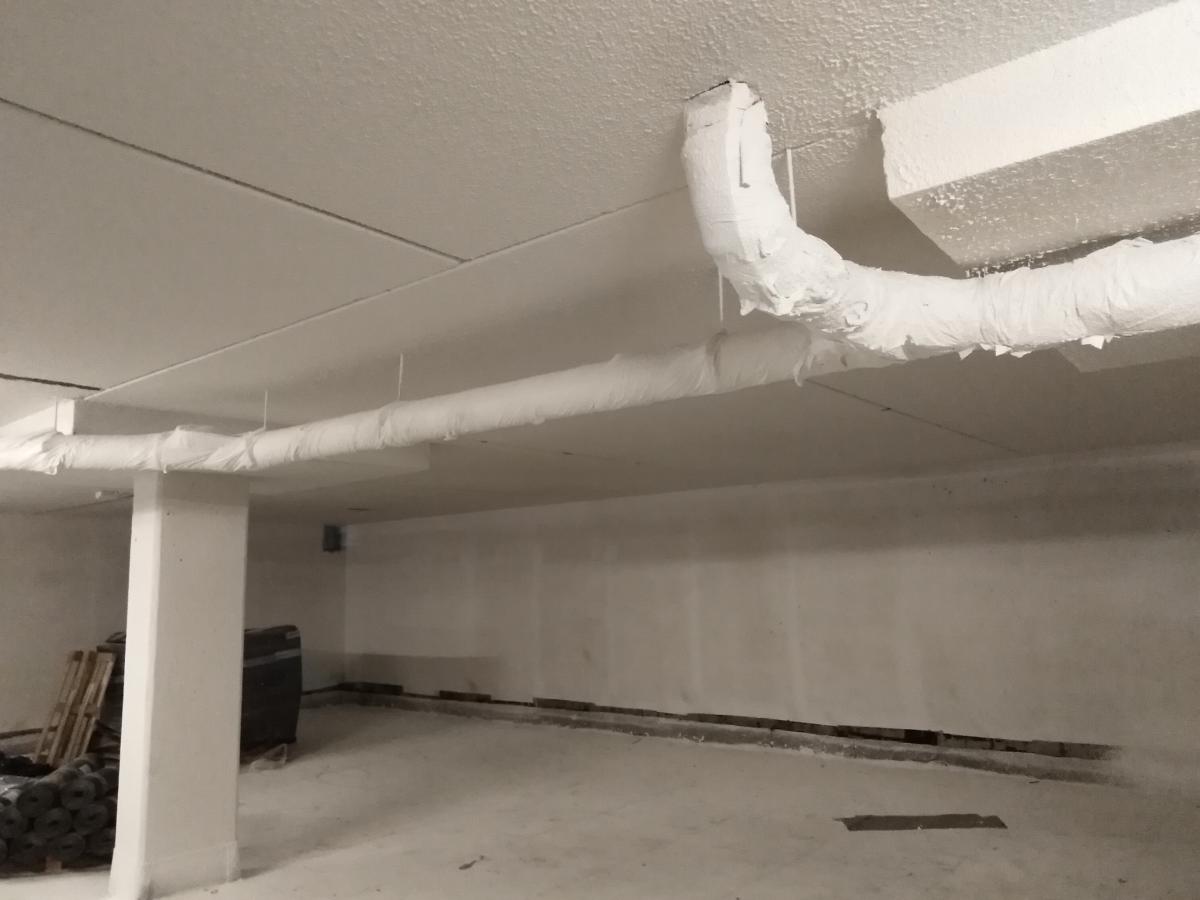

Izolacja przeciwwilgociowa stropu hali garażowej.

Budynek B

19.10.2020

Instalacja wentylacji mechanicznej na dachu budynku.

Budynek B

19.10.2020

Podkłady pod posadzki w lokalach mieszkalnych na czwartym piętrze - klatka II.

Budynek B

07.09.2020

Montaż portfenetrów na elewacji północnej budynku.

Budynek B

07.09.2020

Montaż słupków balustrad balkonowych.

Budynek B

07.09.2020

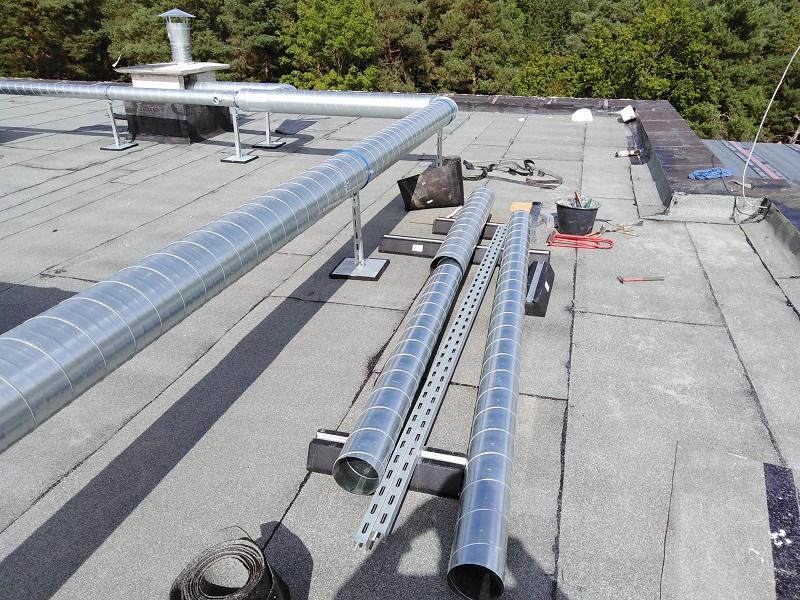

Montaż wentylacji mechanicznej na dachu budynku.

Budynek B

07.09.2020

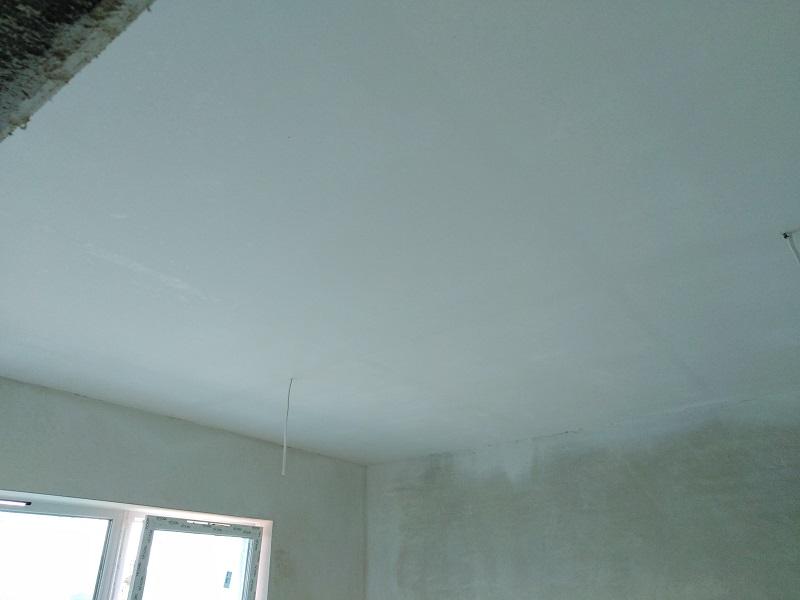

Szpachlowanie sufitów w lokalach mieszkalnych.

Budynek B

07.09.2020

Zewnętrzne prace wykończeniowe elewacji wschodniej budynku.

Budynek A

07.09.2020

Podkłady pod posadzki na drugim piętrze.

Budynek B

07.09.2020

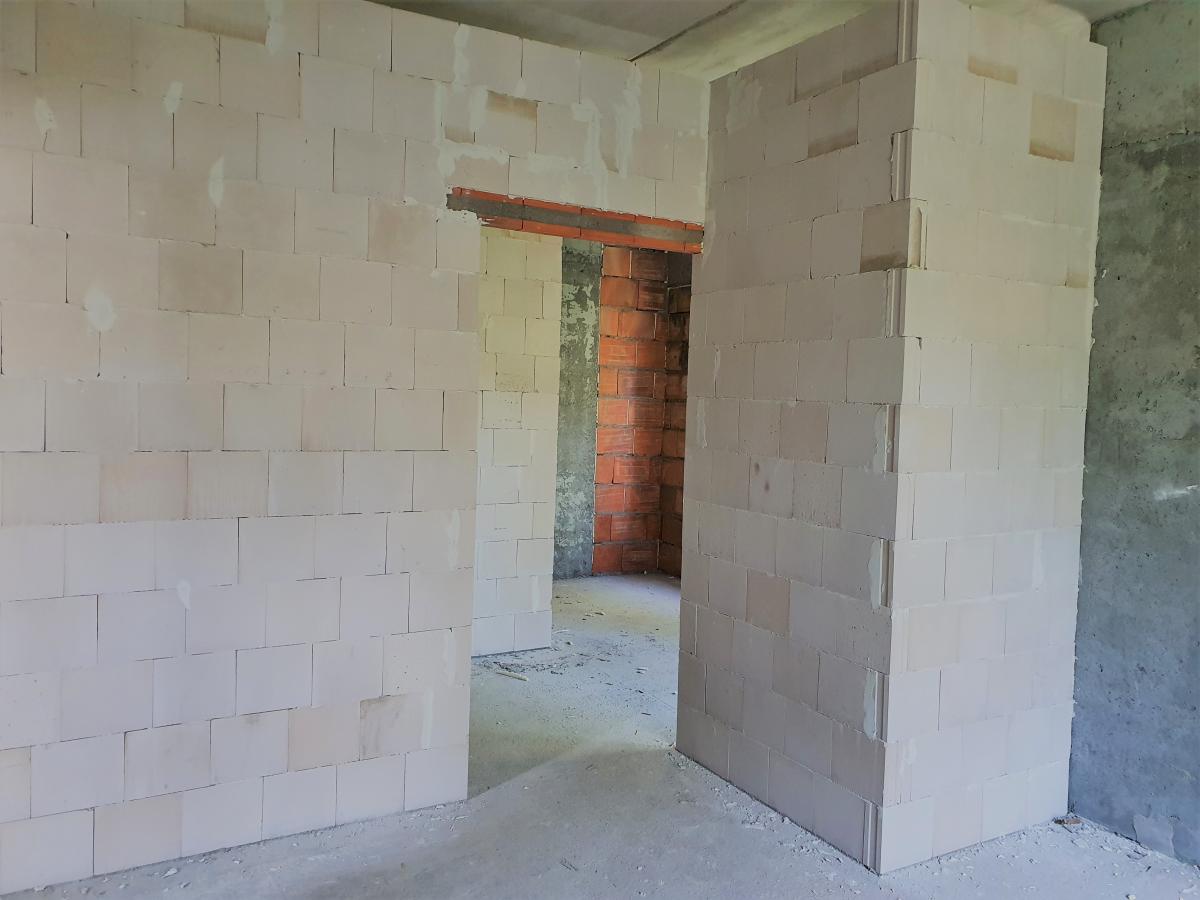

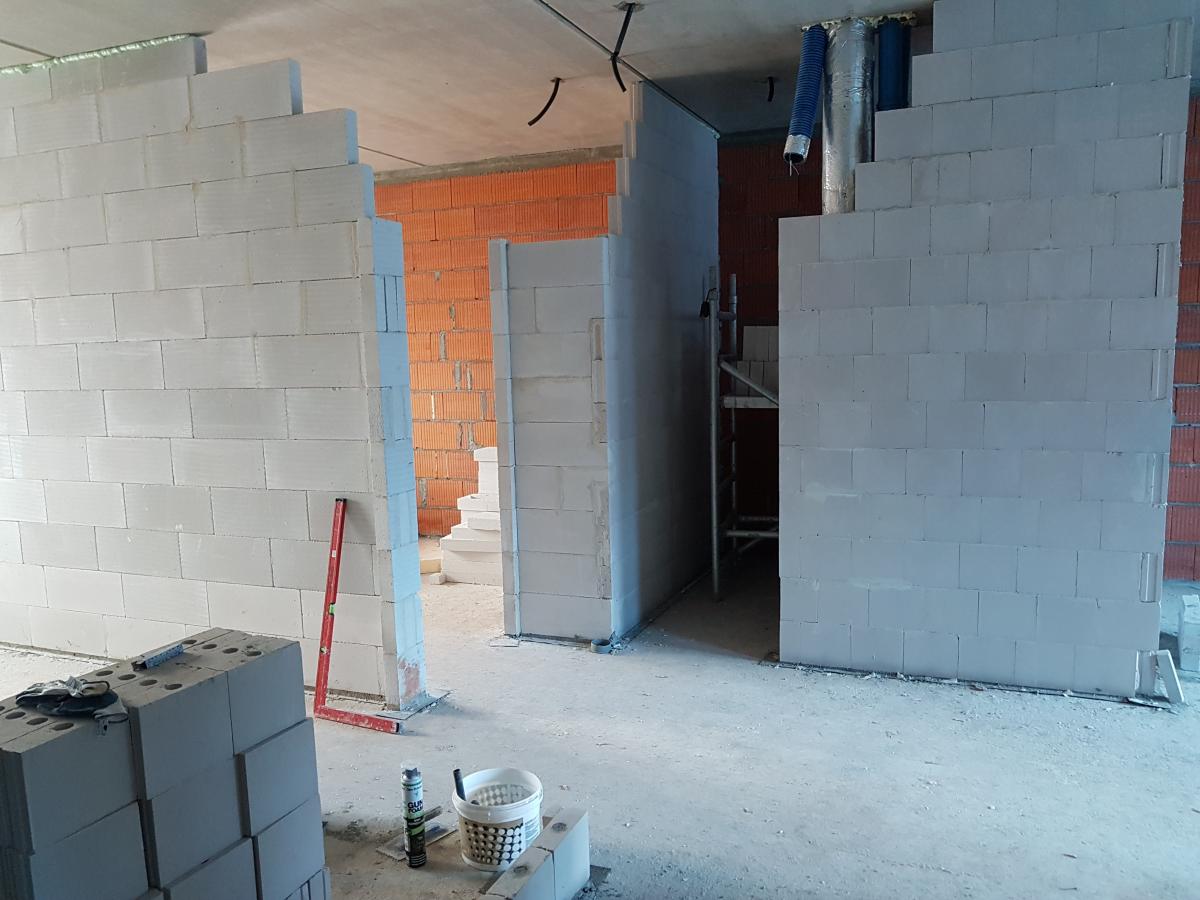

Murowanie ścianek działowych.

Budynek A

04.08.2020

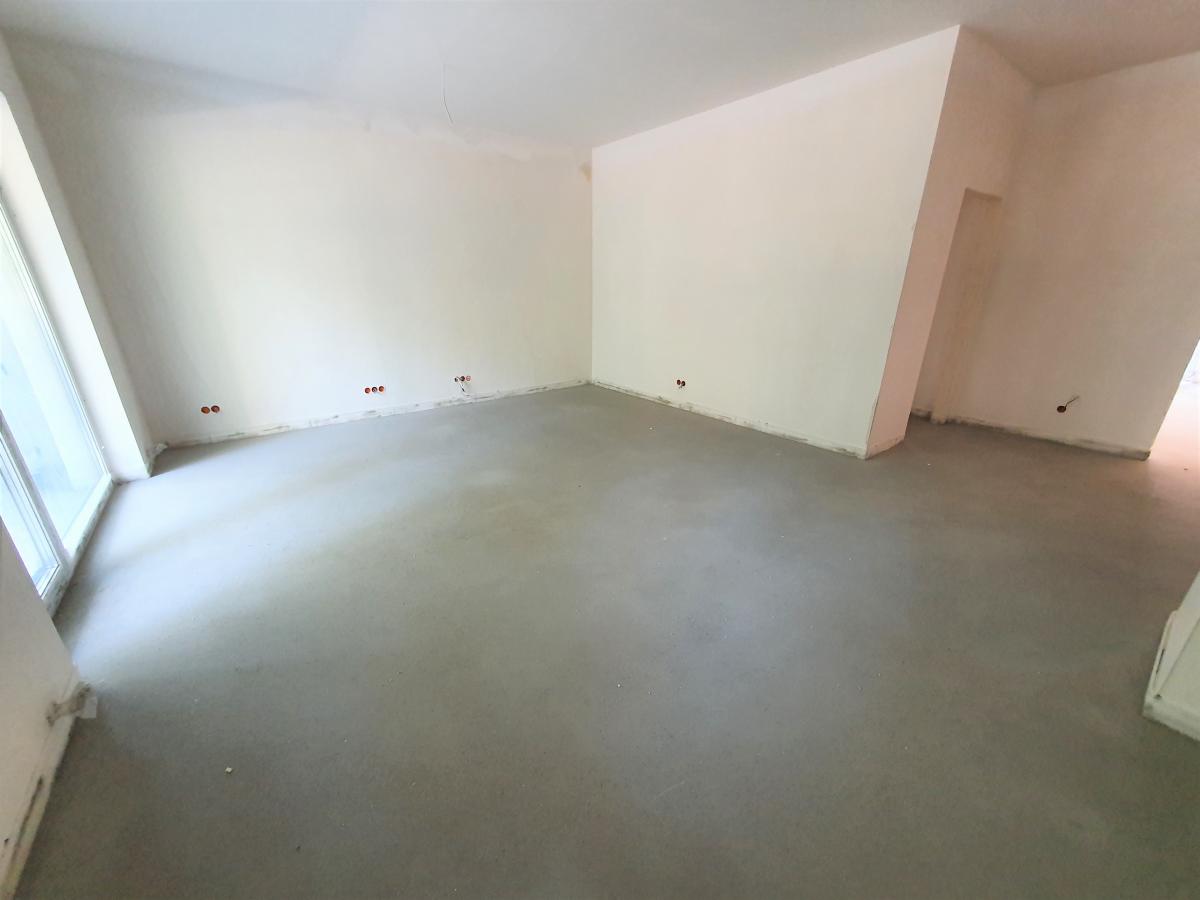

Tynkowanie ścian w lokalach mieszkalnych na piętrze pierwszym.

Budynek A

04.08.2020

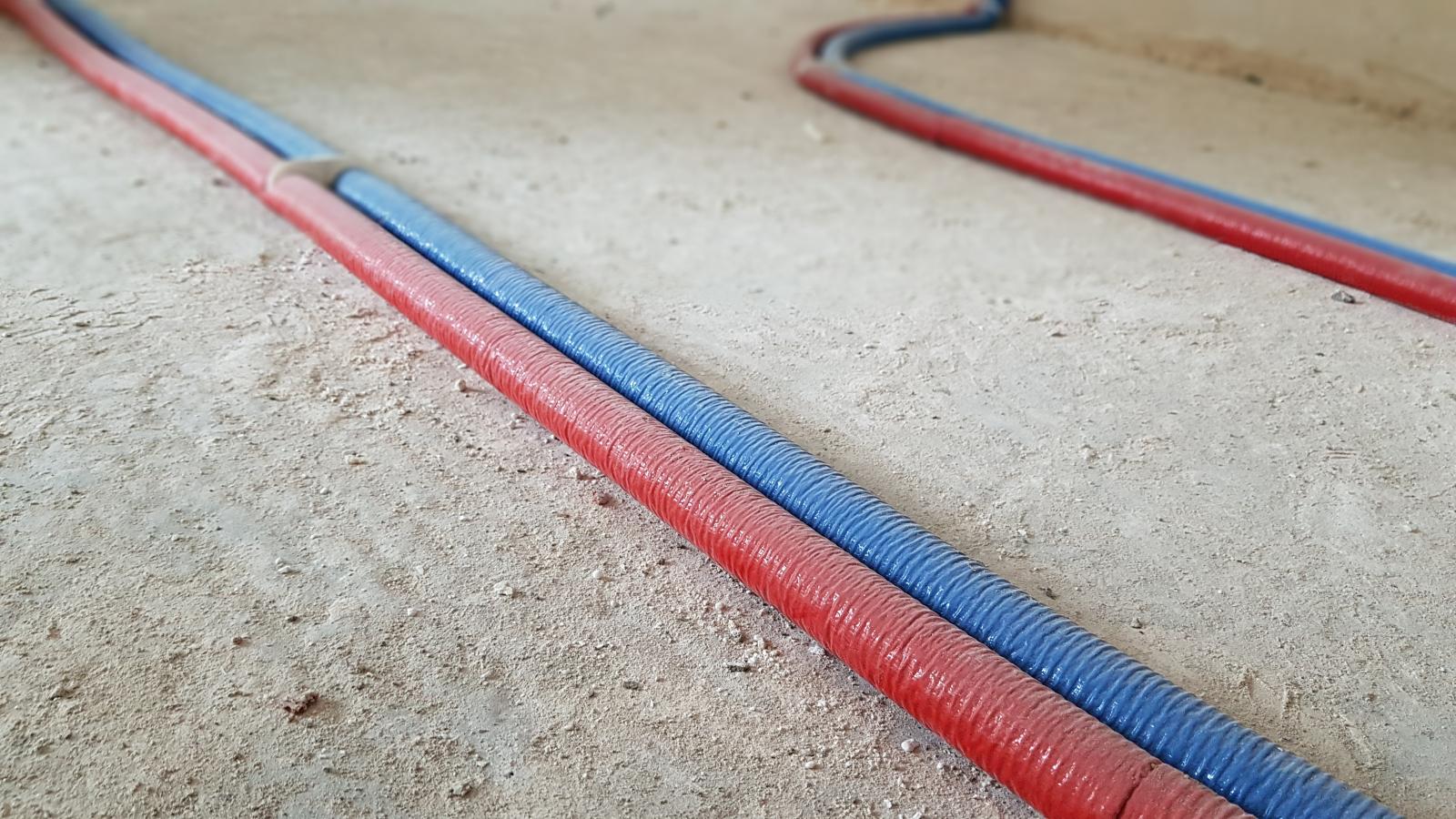

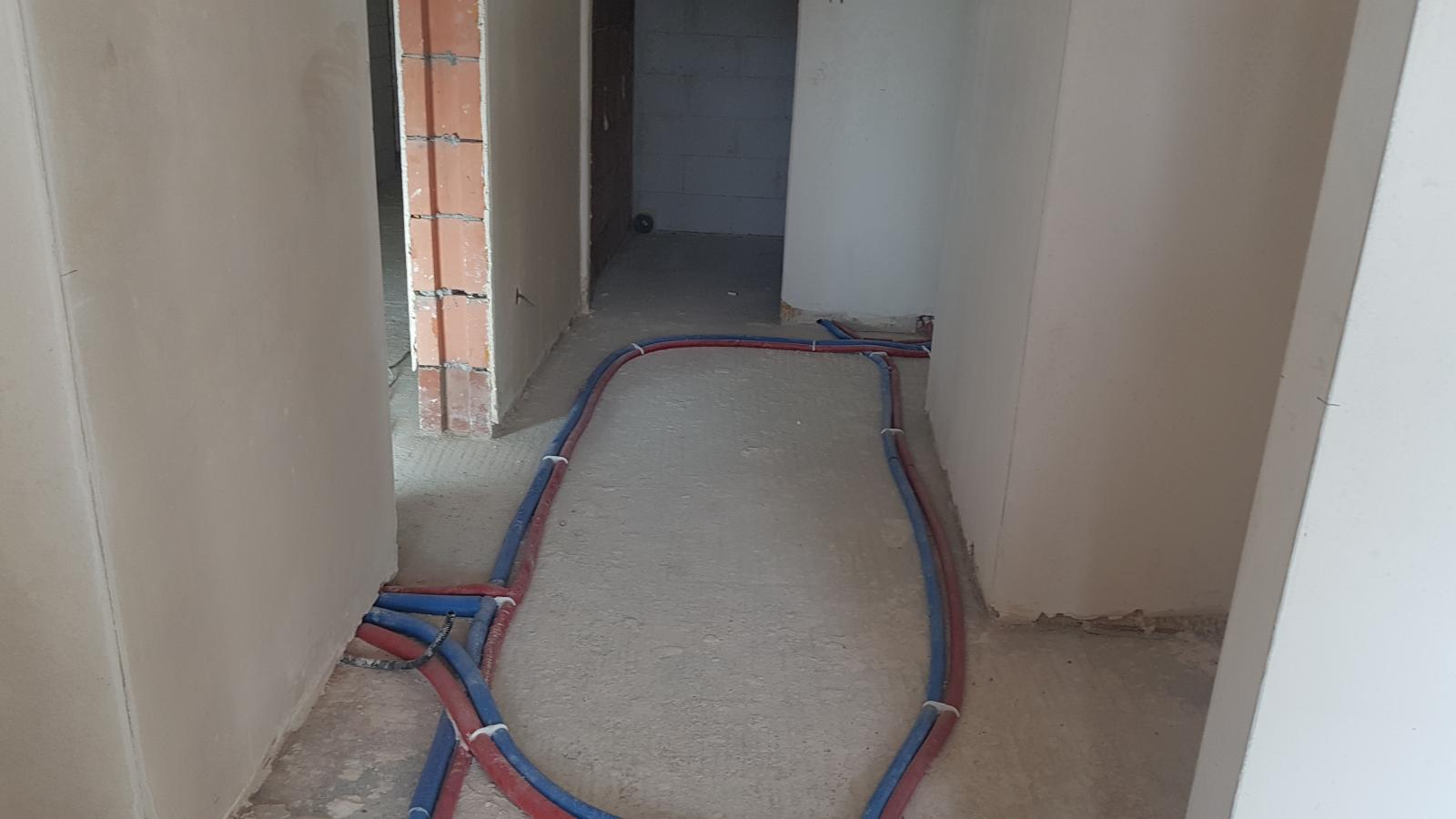

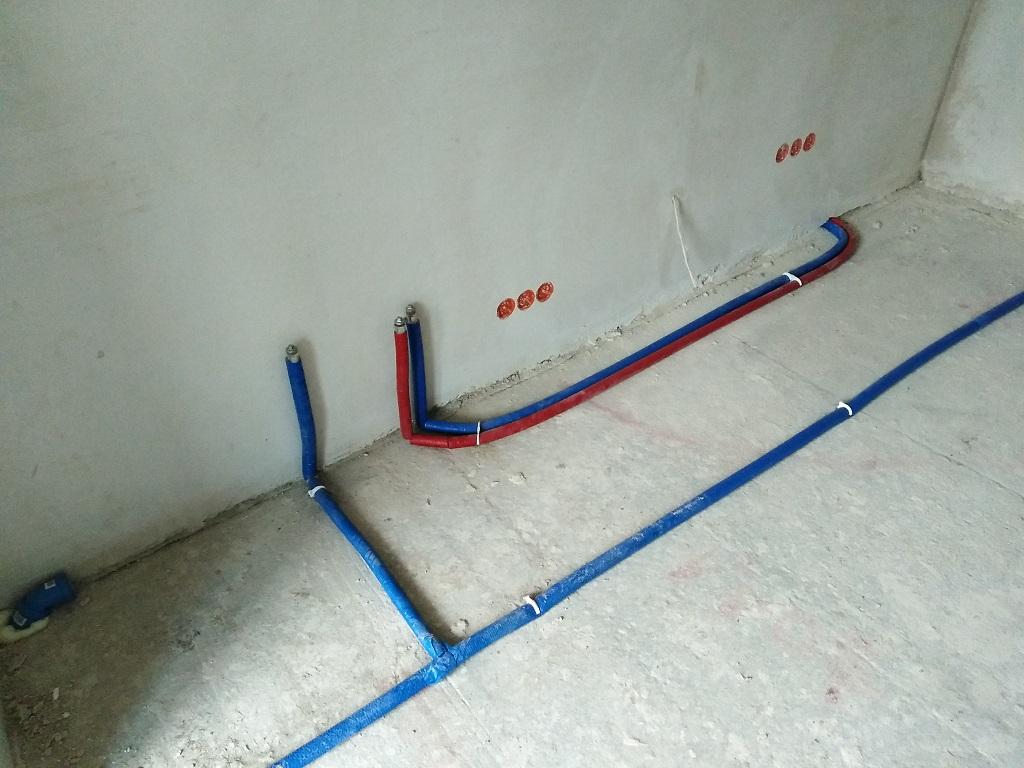

Rozprowadzanie instalacji podposadzkowych.

Budynek B

04.08.2020

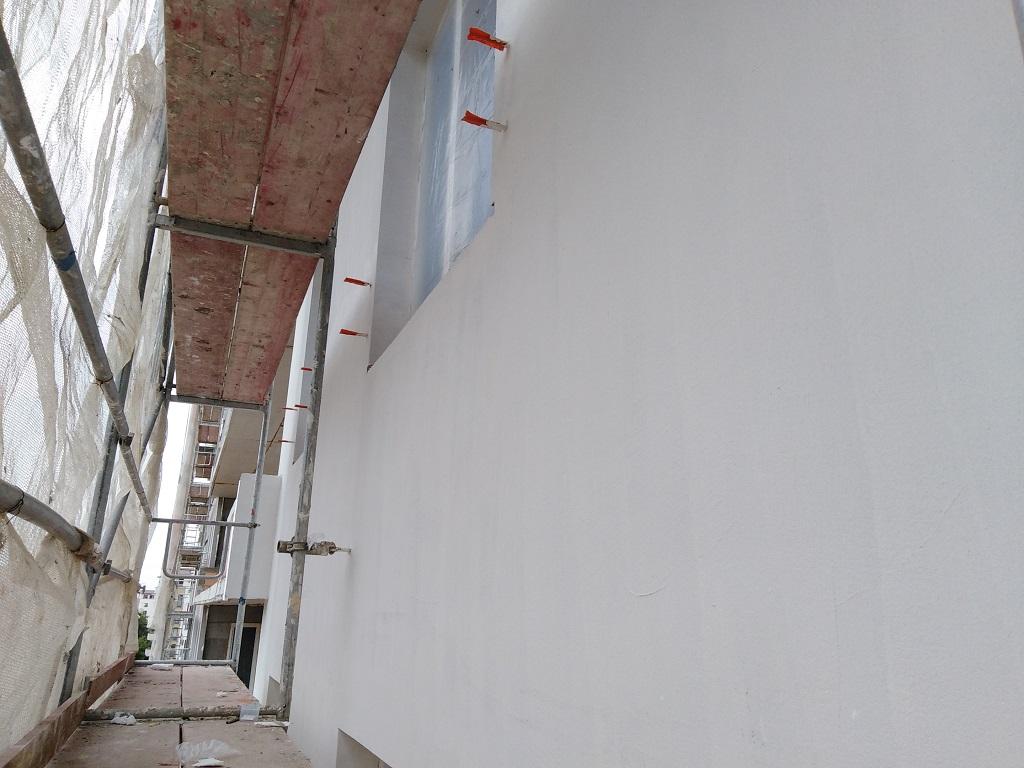

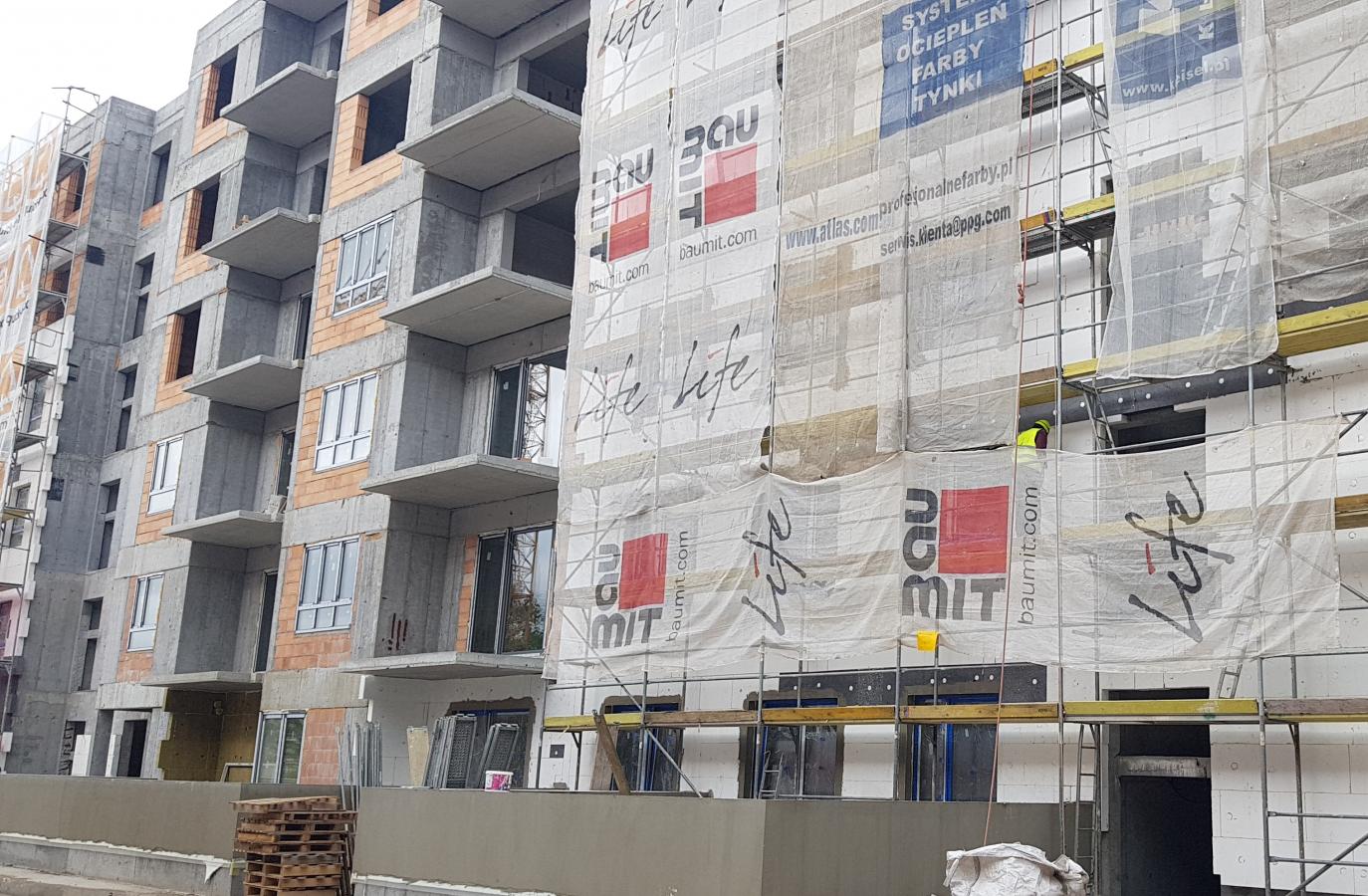

Przygotowanie elewacji zachodniej budynku do wykonania warstwy tynku cienkowarstwowego.

Budynek B

04.08.2020

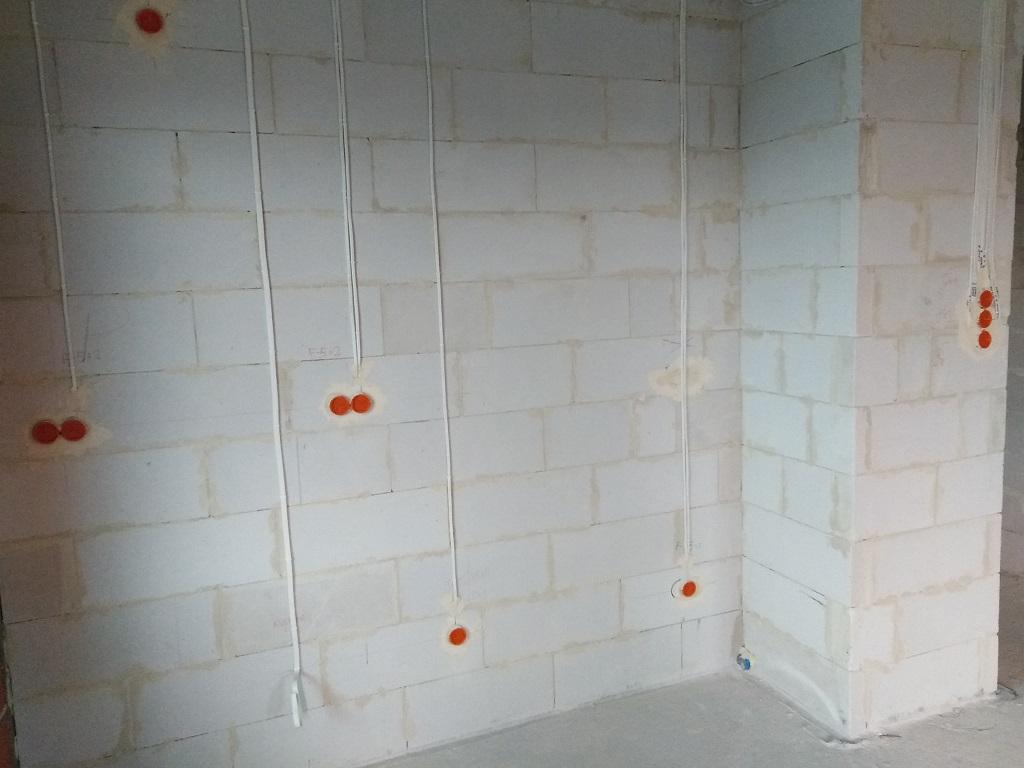

Rozprowadzanie instalacji elektrycznych w lokalach mieszkalnych na piętrze trzecim.

Budynek B

09.07.2020

Montaż stolarki okiennej. Hydroizolacja stropodachu.

Budynek A

09.07.2020

Montaż stolarki okiennej. Murowanie kominów na stropodachu.
